Com instal·lar etiquetes de prestatgeries electròniques?

Dec 30, 2025

Leave a message

Les etiquetes electròniques de prestatgeries (ESL) estan transformant la manera com els minoristes gestionen els preus. El procés d'instal·lació determina si una botiga guanya un avantatge competitiu o hereta una costosa càrrega de manteniment.



Fonaments de l'arquitectura del sistema



Un sistema ESL consta de quatre components interdependents. Entendre les seves relacions evita errors costosos que cometen repetidament els equips.

Etiquetes electròniquesutilitzar la tecnologia de visualització electroforètica. Les microcàpsules que contenen partícules en blanc i negre carregades migren sota tensió aplicada, creant imatges estables que persisteixen sense energia. Aquesta física permet una durada de la bateria de 3-5 anys en condicions de funcionament normal-La sèrie Nebular de Hanshow arriba constantment a la marca dels 5 anys, mentre que alguns fabricants xinesos de pressupost amb prou feines arriben als 2,5 anys. Les mides de la pantalla van des de 1,54 polzades per a les vores de prestatge estàndard fins a 12,2 polzades per a les promocions de la tapa final.

Electronic Labels



Base Stations (Access Points)

Estacions base (punts d'accés)uneix la infraestructura de xarxa i la comunicació d'etiquetes sense fil. El sistema VUSION de SES-imagotag funciona a 2,4 GHz, mentre que Pricer utilitza un híbrid d'infrarojos/RF patentat en alguns models. Cada estació base gestiona entre centenars i milers d'etiquetes dins del seu radi de cobertura-SES-imagotag reclama 15.000 per punt d'accés, però el nombre realista és de 2.000 a 3.000 en un entorn comercial dens abans que comencin a aparèixer taxes de caiguda inacceptables.

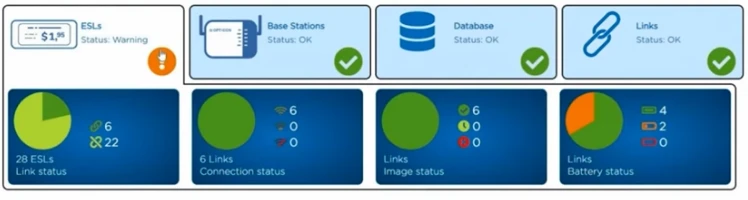

El servidor de gestióexecuta la pila de programari ESL. Manté la base de dades del producte, representa plantilles de visualització, fa cues d'ordres d'actualització i registra els esdeveniments del sistema. Els desplegaments al núvol han millorat significativament en els últims tres anys. Per a la majoria dels minoristes de menys de 10.000 etiquetes, el núvol és ara la recomanació predeterminada.

Programari de gestióproporciona la interfície de control per al registre d'etiquetes, disseny de plantilles, programació de continguts i monitorització del sistema. La qualitat de l'API varia molt entre els venedors. La documentació de l'API de Pricer és excel·lent. L'imagotag de SES-ha millorat, però encara té llacunes. Alguns dels venedors més petits tenen API que se senten com una idea posterior.

Management Software



Estudi del lloc: la base de la instal·lació amb èxit



Segons un estudi del 2022 de l'Associació de líders de la indústria minorista, les enquestes inadequades del lloc contribueixen a aproximadament el 60% dels errors de desplegament d'ESL que requereixen una reelaboració significativa.

Una enquesta rigorosa requereixtres hores com a mínimper a una botiga de 2.000-metre quadrat.

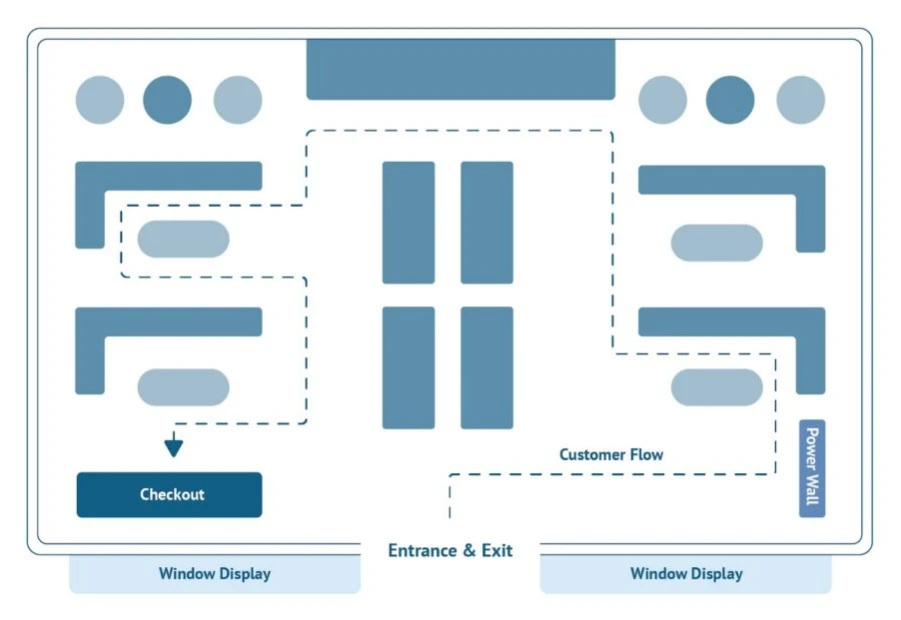

Avaluació del Medi Físic

Documentació de la planta

Obteniu o creeu plànols detallats que mostren les posicions dels prestatges, les orientacions, les alçades i els materials de construcció. La informació necessària inclou les ubicacions i els tipus d'unitats de refrigeració, columnes i parets estructurals, variacions d'alçada del sostre i infraestructura elèctrica i de xarxa existent.

S'han de verificar els plànols proporcionats per la botiga. Una instal·lació de Kroger a Ohio tenia un pla de planta que tenia quatre anys i no mostrava una renovació completa de la secció de refrigeració. Les posicions de l'estació base van requerir una replanificació el segon dia de la instal·lació. Aquesta situació es pot evitar amb una verificació adequada.

Physical Environment Assessment



Classificació de prestatgeries

Cada tipus de prestatgeria es comporta de manera diferent per als senyals de RF, i és essencial entendre què hi ha a la botiga abans de demanar el maquinari de muntatge.

Gòndoles metàl·liques estàndard-el pa i la mantega de la majoria de botigues minoristes-provoquen una atenuació moderada del senyal. Els clips de rail funcionen bé aquí; Els clips de la sèrie K-de Pricer i els clips SmartTAG de SES-imagotag han mostrat un èxit constant.Prestatgeria de cistella de filferroEn realitat, és més fàcil de treballar, ja que el disseny obert crea una interferència de RF mínima. Els adaptadors de ganxos són efectius, tot i que es poden produir problemes de vibració a les zones de gran-trànsit de productes on els clients agafen articles constantment.

Vitrines de vidretenen una atenuació senzilla-baixa i funciona amb un muntatge adhesiu o magnètic. 3La cinta M VHB és preferida per a instal·lacions permanents perquè no es desplaça amb el temps.Caixes refrigerades amb portes tancades-aquesta és la configuració que provoca errors en el projecte. Es produeix una atenuació severa a través de l'estructura de vidre i metall. Només muntatge magnètic extern. La col·locació interna no s'ha d'intentar, independentment de les garanties del venedor. Les taxes de caiguda sempre són inacceptables amb la col·locació interna.

Unitats congeladoressón encara pitjors. No es recomana la col·locació interna. Període. L'experimentació amb extensors d'abast, antenes especialitzades i reposicionament no ha donat resultats fiables. Muntar exteriorment o no muntar en absolut.

Anàlisi ambiental de RF

Documenteu tots els emissors de 2,4 GHz. Els punts d'accés WiFi són evidents-enregistrar assignacions de canals. Però no us oblideu de les balises Bluetooth (cada cop més habituals per a l'anàlisi de clients), les càmeres de seguretat sense fil, els forns de microones a les sales de descans i els sensors IoT.

Alguns sistemes d'il·luminació LED-especialment els intel·ligents/connectats-generen prou soroll de 2,4 GHz per provocar errors d'actualització intermitents. La instal·lació d'una botiga Target va requerir dos dies de resolució de problemes abans que s'identifiqués la correlació amb el seu nou sistema de control d'il·luminació. Comprova-ho tot.

RF Environment Analysis

L'enfocament dels llibres de text implica càlculs de pèrdua de camí amb fórmules com PL(d)=PL(d₀) + 10n log₁₀(d/d₀) + Xσ. A la pràctica, s'aprenen regles generals i després es validen amb proves. Les góndoles metàl·liques redueixen l'abast fins a potser 12-15 metres per estació base. A prop de la refrigeració, talleu-ho per la meitat. Darrere dels pilars de formigó, cal una línia-de-visió o una estació base dedicada. La prova de caminada-que es tracta més endavant és el que realment indica si la cobertura funciona.

Planificació de la quantitat d'etiquetes

Compteu les SKU per metre lineal d'espai de prestatge per a cada departament. Normalment, la botiga de queviures té 8-12 SKU per metre. La salut i la bellesa estan a tot arreu-les prestatgeries estàndard de les farmàcies poden ser de 15 a 20, però una pantalla d'estil Sephora pot arribar a 40+. L'electrònica funciona escassa a 3-6 per metre. Roba similar a 4-8.

Multiplicar per la longitud total del prestatge per departament. Afegeix5% de contingènciaper a les presentacions de nous productes-o10%si el minorista fa canvis freqüents de planograma.

Per a la distribució de la mida, la majoria de desplegaments acaben al voltant60-70% d'etiquetes petites (1,54"), 15-20% mitjà (2,13"), i la resta es divideix entre mides de 2,9" i més grans. Els minoristes fan una comanda inferior constant a la mida de 2,9" inicialment i després tornen per més. Les pantalles promocionals generen marges i els administradors de les botigues volen etiquetes més grans per a aquests llocs. Pressupost en conseqüència.

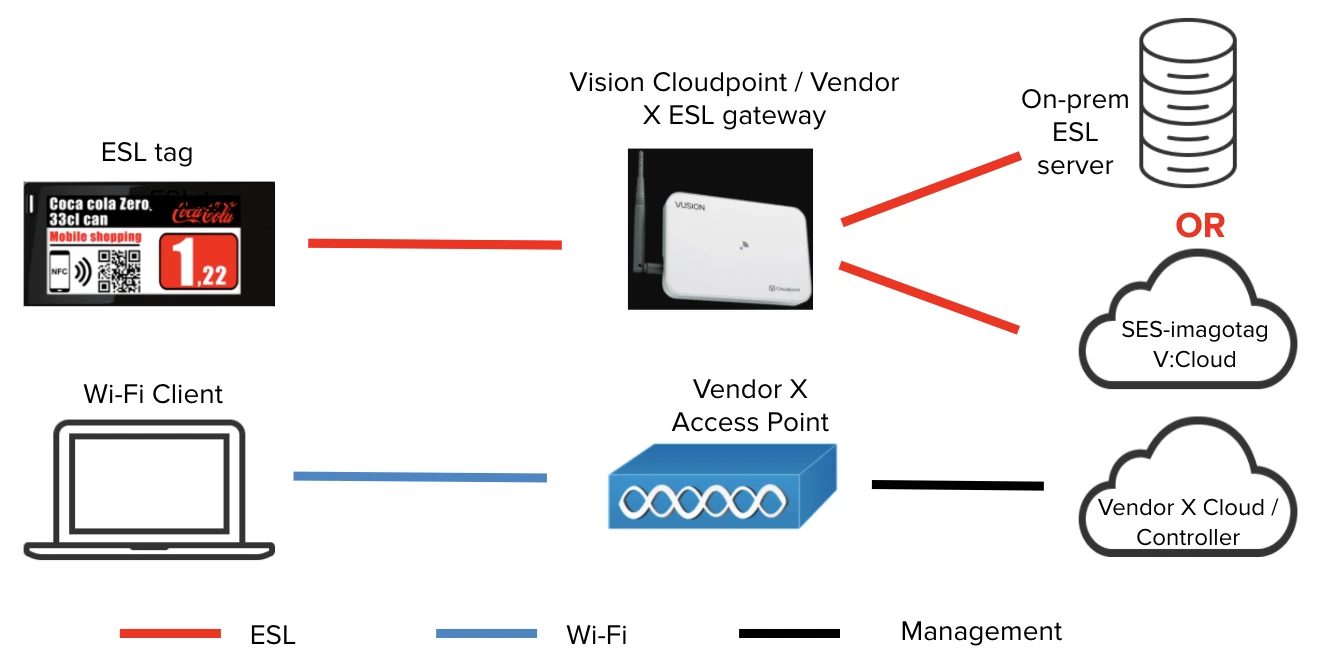

Infraestructura de xarxa

Quantitat de l'estació base

La cobertura teòrica en espai lliure és de 25-30 metres. Aquest número no serveix per a una botiga real. Amb prestatgeries metàl·liques la gamma és realista10-15 metres. Les zones de refrigeració cauen a5-8 metres.

El càlcul real no és complicat. Dividiu el sòl en zones per tipus d'obstrucció, apliqueu el radi de cobertura realista per a cada zona, sumeu les estacions base necessàries i, a continuació, afegiu-hi20% de redundància. Aquesta redundància és la que manté la taxa d'èxit d'actualització per sobre del 99% i evita les trucades d'emergència de mitjanit quan una estació base mor.

Una botiga de queviures de 2.000 metres quadrats es va avariar així: la zona comercial estàndard ocupava uns 1.400 metres quadrats i necessitava 4 estacions base. La secció de refrigeració de 400 metres quadrats va requerir 3 estacions base a causa del reduït rang. Una petita -àrea de cosmètics d'alta densitat necessitava la seva pròpia estació base. El total va arribar a 8, i amb la redundància la comanda era de 10.

El venedor-SES-imagotag en aquest cas-va citar 6. No estaven equivocats des del punt de vista de la cobertura pura. Però 6 estacions base haurien proporcionat una taxa de refresc del 97%. El desplegament de 10 unitats arriba constantment al 99,5%+. Aquesta diferència del 2,5% es tradueix en que 75 etiquetes no s'actualitzen per a la venda de cap de setmana en una botiga de 3.000 etiquetes. El cost addicional del maquinari està justificat.

Col·locació

Muntar entre3,0-4,0 metresper sobre del nivell del pis. Més baix que això i les obstruccions de prestatge maten la cobertura. Es perden les etiquetes-de la prestatgeria més alta i la intensitat del senyal-que sovint són SKU d'alta-velocitat que necessiten actualitzacions fiables.

Horitzontalment, col·loqueu-vos a les interseccions de passadís on hi hagi línies de visió clara en diverses direccions. No munteu mai directament sobre les unitats de refrigeració. Només la interferència del compressor causarà problemes.

Desplegar en apatró de quadrícula hexagonalmés que quadrat. Les cel·les hexagonals ofereixen una cobertura d'àrea aproximadament un 13% millor amb el mateix recompte d'estació base. Això s'ha mesurat en diversos desplegaments.

Deploy in a hexagonal grid pattern rather than square. Hexagonal cells give roughly 13% better area coverage with the same base station count. This has been measured across multiple deployments.



Interruptors i cablejat

PoE+ switches

Commutadors PoE+es requereixen-802.3at amb almenys 25,5 W per port. Utilitzeu gigabit, no Fast Ethernet. Les dades d'imatge per a etiquetes més grans s'embolicaran als enllaços de 100 Mbps. Obteniu un commutador gestionat per a la segmentació de VLAN i QoS. El recompte de ports hauria de ser el recompte de l'estació base més un 30% de marge per a una futura expansió.

Per al cablejat,Blindat Cat6 o 6A, recorregut màxim de 90 metres segons TIA-568, mantingueu una distància de 30 cm dels cables d'alimentació en trams paral·lels. Utilitzeu conductes o safates de cables, especialment a les botigues on la infraestructura del sostre és visible. Res d'això és específic d'ESL-; és una bona pràctica estàndard d'instal·lació de xarxa.



Instal·lació de l'estació base



Eines i materials necessaris

Trepant elèctric amb funció de martell, broques de maçoneria de 8 mm (porta recanvis perquè el formigó del sostre se'n menja), eina de crimpar cables, provador de cables, mesurador de distància làser, nivell d'alcohol, tornavís de par. Per a materials: suports de muntatge subministrats pel proveïdor-(no substituir), ancoratges d'expansió, cables de connexió Cat6 de diverses longituds, brides de cable resistents- als UV i etiquetes de cables.

Required Tools and Materials



Les etiquetes dels cables no són opcionals.

Procediment d'instal·lació

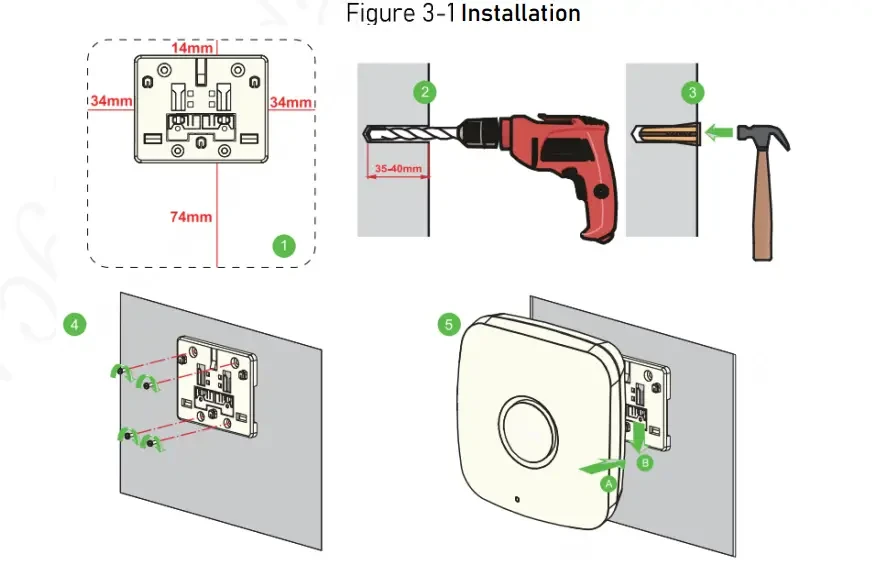

Transferiu les coordenades de l'estació base de la planificació a les ubicacions físiques mitjançant el mesurador de distància làser. Marqueu els forats de muntatge. Feu fotos en aquesta fase-quan el client pregunta per què una estació base es troba en un lloc concret sis mesos després, la documentació desa els arguments.

Perforar forats, inserir ancoratges, fixar els suports, verificar el nivell, ajustar el parell a les especificacions (normalment 2-3 Nm per M6 als ancoratges). Encamineu el cable de xarxa des de l'interruptor PoE a cada posició, deixant bucles de servei d'1 metre a cada extrem. Assegureu els cables a intervals d'1 metre i etiqueteu els dos extrems.

Proveu tots els cables abans de muntar l'estació base.Finalitzeu amb RJ45 seguint l'estàndard T568B i, a continuació, comproveu la continuïtat i l'assignació de pins. Documentar els resultats.

Un cop verificats els cables, connecteu-vos a l'estació base, munteu-los al suport, comproveu que el LED d'alimentació s'encén indicant una negociació PoE correcta. Registreu l'adreça MAC i la ubicació física. La unitat hauria d'aparèixer al programari de gestió en 60 segons. Si no ho fa, comproveu primer la terminació del cable, el 90% del temps que és el problema, no una unitat defectuosa.



Instal·lació d'etiquetes



Preparació prèvia a la-instal·lació

Les etiquetes s'envien en mode de repòs profund. L'activació varia segons el fabricant i això ha provocat més temps perdut que gairebé qualsevol altre problema.SES-imagotagutilitza un botó; premeu-el botó encastat entre 3 i 5 segons fins que el LED parpelleja.Preuetiquetes d'activació automàtica-quan detecten un senyal d'estació base vàlid.Hanshowutilitza principalment l'eliminació de la pestanya de la bateria.Solumrequereix una passada d'activació magnètica sobre una àrea de sensor designada.

El mètode d'activació s'ha de conèixer abans del dia de la instal·lació. Els equips han perdut hores perquè ningú es va molestar a llegir el procediment d'activació amb antelació.

Registre per lotsval la pena el temps de configuració. Exporta números de sèrie de la documentació d'enviament, importa'ls al programari de gestió, -assigna prèviament als codis d'ubicació. Això redueix el temps d'instal·lació per-etiqueta en un 40%. La importació massiva de SES-imagotag funciona sense problemes. Hanshow's requereix un format CSV específic que no està ben documentat-demaneu suport per a plantilles si la importació estàndard genera errors.

Mètodes d'enquadernació

Per a desplegaments planificats amb posicions-preassignades,unió seqüencialfunciona bé. El tècnic va a la posició designada, escaneja el codi de barres de l'etiqueta, el sistema confirma l'enquadernació-preassignada, munta el tècnic i actualitza les cues del sistema. Els instal·ladors experimentats aconsegueixen entre 80 i 100 etiquetes per hora d'aquesta manera.

Enllaç-en temps realté sentit quan els planogrames no estan finalitzats. Escaneja el codi de barres del producte a la prestatgeria, escaneja el codi de barres de l'etiqueta, el sistema crea enquadernació sobre la marxa. Més lent a 50-70 etiquetes per hora, però de vegades és necessari.

Enquadernació a granelLa càrrega mitjançant CSV és més ràpida quan hi ha dades netes disponibles. Valideu-lo a fons abans de pujar.

Muntatge físic

La majoria de prestatgeries minoristes utilitzen rails de canal C-o T-a les vores de la prestatgeria. Els perfils comuns sónDBR 39(39 mm d'alçada, típica en hipermercats europeus com Carrefour),HL 30(30 mm, comú a les botigues de queviures nord-americanes) i diverses amplades de tires de dades al detall de magatzems. Fes coincidir el clip amb el perfil, inseriu les pestanyes a l'obertura del rail, apliqueu pressió cap avall mentre llisqui cap endavant, deixeu anar. La tensió de la molla el bloqueja al seu lloc. Comproveu que l'etiqueta resisteixi el lliscament horitzontal-que els clients els tocaran constantment.

Per a superfícies metàl·liques sense rails, o muntatge extern en caixes refrigerades,muntatges magnèticstreballar a través de vidre fins a uns 6 mm de gruix. Així és com es gestionen les caixes refrigerades tancades. Netegeu primer la superfície amb alcohol isopropílic.

Muntatge adhesiusobre vidre, plàstic o fusta és essencialment permanent. 3La cinta M VHB crea enllaços de força-industrial. L'eliminació requereix una pistola de calor i un dissolvent adhesiu, i és probable que es facin danys a la superfície. Assegureu-vos que el client ho entén abans d'utilitzar l'adhesiu.

Seqüència d'instal·lació

Completa totes les etiquetes de la zona de cobertura d'una estació base abans de passar a la següent. Això permet una verificació immediata i evita que els instal·ladors creïn ombres de RF que bloquegen les actualitzacions d'etiquetes ja-instal·lades.

Ordre de prioritat:primer les tapes finals i les pantalles promocionals (la màxima visibilitat, la direcció de la botiga els vigila), els departaments perimetrals en segon lloc (les cables més llargs, detectar els problemes d'infraestructures abans d'hora), les góndoles de la botiga central en tercer lloc (la més alta densitat, les més repetitives), les àrees especialitzades en últim lloc (guardeu el complicat treball de refrigeració per quan l'equip tingui ritme).

Per a desplegaments de més de 3.000 etiquetes, l'estructura de l'equip és important. Un supervisor que gestiona el flux de treball i gestiona la comunicació de gestió de la botiga. Dues persones a escanejar/enquadernar amb dispositius mòbils. Quatre instal·ladors fent muntatge físic. Un verificador que confirma la precisió de la visualització i documenta els problemes. Aquesta configuració es manté400-500 etiquetes per hora. Els equips experimentats poden colpejar 600+, però no us pressuposteu assumint aquest ritme.

Priority order



Configuració del sistema



Intervals d'actualització

Aquesta és la relació entre la durada de la bateria i la capacitat de resposta-.

Configurar-ho tot perquè s'actualitzi cada pocs minuts sona molt bé fins que les etiquetes es substitueixen al cap de 18 mesos en lloc de 4 anys. Una etiqueta actualitzada cada 5 minuts s'esgota aproximadament8 vegades més ràpidque un en un cicle de 2 hores. Una cadena de queviures va establir tot el seu departament de productes en actualitzacions de 5 minuts perquè els preus canviaven amb freqüència i després van haver de substituir 400 etiquetes dos anys més tard.

L'enfocament sensat: l'úsIntervals d'1-2 horesper defecte per a la majoria dels elements. Mou aActualitzacions de 15-30 minutsper a categories amb canvis de preu freqüents, com ara productes o articles de queviures competitius. Reserva l'agressiu1-5 minuts de configuracióper a SKU específiques durant promocions específiques, no com a política general.

Selecció de canals

La banda de 2,4 GHz té 14 canals, però només1, 6 i 11no es superposen-a les regions de la FCC. Examineu el desplegament de WiFi existent i trieu canals ESL per minimitzar la superposició. Si el Wi-Fi està als canals 1 i 6, poseu ESL a l'11. La majoria dels sistemes WiFi d'empresa es poden ajustar-coordinar-los amb l'equip de TI del client en comptes de treballar-hi.

Inicieu la potència de transmissió a mitjà (10-15 dBm). Augmenteu només si els buits de cobertura persisteixen després de l'optimització del posicionament. Anar més alt augmenta la interferència amb altres sistemes de 2,4 GHz, inclòs el WiFi de la botiga.

Disseny de plantilla

El preu ha de ser l'element més gran-lletra mínima de 48 puntsper a la llegibilitat a 1 metre de distància. Nom del producte secundari. Mida de codi de barres per a una exploració fiable,augment mínim del 80%.per EAN-13. El preu per unitat és legalment obligatori a la UE i molts estats dels EUA, així que verifiqueu els requisits locals. Les banderes promocionals necessiten colors contrastats en pantalles de tres colors; tingueu en compte que el vermell es representa com a gris a les etiquetes monocromes, de manera que dissenyeu en conseqüència.

Template Design



Integració

Dues maneres de connectar-se als sistemes empresarials.Model pushfa que l'ERP o el TPV enviïn actualitzacions de preus mitjançant l'API quan es produeixen canvis en -sincronització en temps real-, però requereix modificar el sistema d'origen.Model tiradorté la consulta del servidor ESL en una programació-més senzilla d'implementar, però introdueix un retard entre el canvi de preu i l'actualització de l'etiqueta.

Per a queviures i productes electrònics on els preus canvien amb freqüència, val la pena l'esforç d'integració. Per a entorns de preus estables, com ara ferreteries, pull funciona bé.

Connexió directa a la base de dadestambé és una opció-consultar a la taula de productes els registres modificats des de l'última sincronització. Connecteu-vos sempre a una rèplica, no a una producció. Una consulta d'ESL mal escrita va fer caure un sistema de TPV durant el Black Friday en una instal·lació.

Les trucades a l'API i les consultes de base de dades reals són publicacions REST senzilles i seleccions SQL. El repte és la qualitat de les dades i la gestió d'errors, no la integració tècnica en si.



Prova i validació



Prova de caminada

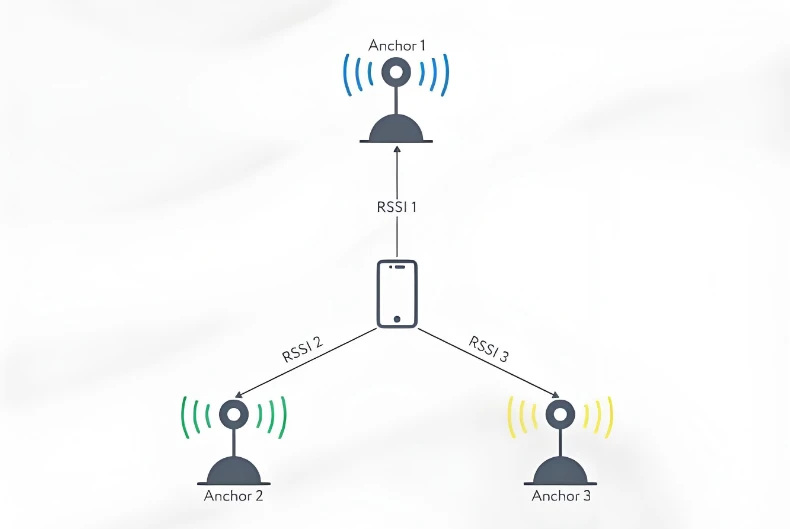

Walk Test

Col·loqueu etiquetes de prova a tota la botiga, incloses les posicions als límits de cobertura-extrem dels passadissos, cantonades, darrere dels pilars, a prop i dins de les zones de refrigeració. Activa l'actualització simultània a totes les etiquetes de prova. Qualsevol etiqueta que no s'actualitzi en 5 minuts indica un buit de cobertura. Arregleu-los abans de continuar.

Per a una anàlisi més detallada, utilitzeu les eines d'enquesta de RF o els diagnòstics integrats-del sistema ESL per mapar la força del senyal. RSSI acceptable és-70 dBm o més. Entre -70 i -80 dBm és marginal-funcionarà, però esperem errors ocasionals. Més feble de -80 dBm és inacceptable. SES-imagotag mostra RSSI per etiqueta en els seus diagnòstics. Hanshow requereix una eina d'enquesta independent.



Prova funcional

Executeu una-actualització completa de la botiga. Mètriques objectiu:99% d'èxit al primer intent, 99,9% després d'un reintent automàtic, finalització en menys de 15 minuts per a botigues de menys de 5.000 etiquetes. Si no s'arriba a aquests números, hi ha un problema de cobertura, un problema d'interferències o un maquinari defectuós. No tanqueu la sessió fins que s'hagin complert els llindars.

Traieu una mostra aleatòria del 5% i verifiqueu que els preus mostrats coincideixen amb el sistema d'origen.Tolerància zero a les discrepàncies.Qualsevol discrepància indica un error d'enllaç o un error d'integració.

Per a proves d'estrès, simuleu una venda flash actualitzant el 50% de les etiquetes simultàniament. Comproveu que el sistema segueixi responent i que la cua es processi netament. Proveu també la migració per error-desconnecteu una estació base durant un cicle d'actualització actiu i confirmeu que les etiquetes afectades aconsegueixen la cobertura de les unitats adjacents. Això valida que la redundància del 20% funciona realment.



Quan les coses van malament



Aquestes qüestions apareixen repetidament.

Les etiquetes que no responen:si el LED no parpelleja mai, la bateria no s'ha activat-refeu la seqüència d'activació. El LED parpelleja però no hi ha cap canvi de pantalla significa que probablement l'etiqueta està fora de rang. Les actualitzacions parcials o distorsionades de la pantalla apunten a interferències de RF-proveu diferents canals i busqueu fonts de 2,4 GHz de la competència. El contingut antic que no s'actualitzarà gairebé sempre és un problema vinculant al programari de gestió.

Problemes amb l'estació base:cap LED d'alimentació significa que PoE no està negociant-verifiqueu que el port del commutador realment admet PoE+ i comproveu la terminació del cable. Potència, però sense registre de programari, és la configuració de la xarxa-assignació d'IP, regles de tallafoc, configuració de VLAN. Els errors intermitents en una zona suggereixen una cobertura límit des d'aquesta estació base. Totes les etiquetes d'una zona que fallen simultàniament solen significar que la mateixa estació base ha mort.

Problemes a{0}}sistema:la cua d'actualitzacions però no arriba a les etiquetes indica una interrupció de la comunicació entre el servidor i les estacions base-comproveu el camí de la xarxa i reinicieu els serveis ESL. Els preus incorrectes malgrat les dades d'origen correctes significa que la sincronització d'integració està trencada-excava als registres de l'API. La resposta lenta apunta al rendiment de la base de dades, especialment en desplegaments més grans. Els enllaços que desapareixen suggereixen que les dades han estat corruptes-des de la còpia de seguretat immediatament.



Mantenint-lo en marxa



No existeix un programa de manteniment universal, però ignorar certes coses causa problemes.

Diàriamentla supervisió s'hauria d'automatitzar mitjançant alertes del sistema per a etiquetes fora de línia, bateria baixa i actualitzacions fallides.Setmanalment, reviseu els informes d'estat de les etiquetes i investigueu qualsevol cosa fora de línia més d'un dia.Mensualment, inspeccioneu físicament les etiquetes a les zones amb pols-els departaments de fleca són coneguts-i comproveu-la precisió.Anualment, reviseu si els canvis en la disposició de la botiga han afectat la cobertura de l'estació base i planifiqueu la substitució de la bateria.

Sobre les bateries: les etiquetes no es poden reparar-per l'usuari, de manera que la unitat sencera es substitueix quan s'esgota la bateria. No esperis als fracassos. Quan el 10% de la flota mostri avisos de bateria baixa, feu la comanda de substitució. Les comandes d'emergència costen més i les etiquetes mortes durant les promocions creen problemes.



Escala de desplegament



Petits desplegamentsmenys de 500 etiquetes necessiten 1-2 estacions base, un dia d'instal·lació amb dues persones i allotjament al núvol. Bons projectes d'inici per a equips nous a ESL.

Desplegaments mitjansde 500 a 3.000 etiquetes requereixen 3-8 estacions base, 2-4 dies amb un equip de 4-6 persones i planificació real del projecte.

Botigues de gran formatamb 3.000-15.000 etiquetes són diferents. Planifica per a 8-25 estacions base, 1-2 setmanes, equips de 8-12 i servidors locals per fiabilitat. Es fan necessaris un desplegament progressiu i una gestió de projectes dedicada.

Escala empresarialper sobre de 15.000 etiquetes-buques insígnia, grans supermercats-significa 25+ estacions base, 2-4 setmanes, 15+ equips de persones amb funcions especialitzades i infraestructura redundant. Obteniu ajuda amb experiència per a un primer desplegament a aquesta escala.



Llista de control de garantia de qualitat



Abans de començar:Enquesta del lloc completada amb fotos, mapes d'interferències de RF, posicions de l'estació base marcades, infraestructura de xarxa verificada, quantitats d'etiquetes confirmades amb contingència, informació de l'equip, informació de la gestió de la botiga.

Durant la instal·lació:estacions base a l'alçada correcta, cables provats abans de la terminació, cada estació base confirmada en línia abans de passar a la següent, activacions verificades, enllaços validats, proves d'actualització de zones que superen el 99% +, buits de cobertura abordats.

Després de la finalització:actualització completa de la botiga en menys de 15 minuts, índex d'èxit del 99,9% aconseguit, auditoria de precisió del preu superada, integració verificada, personal format, documentació lliurada, contactes de suport confirmats, programa de manteniment establert.
