Un pilot d'etiquetes de prestatge electrònic hauria de demostrar que el sistema operatiu complet funciona en una botiga real. Una etiqueta que rep una actualització de preus amb èxit durant una demostració del proveïdor encara no ha validat les dades del producte, la integració del sistema, la cobertura sense fil, el muntatge de prestatgeries, els fluxos de treball dels empleats, la gestió d'excepcions o l'impacte financer.

Per tant, un pilot útil comença amb una decisió empresarial: pot la propostasolució electrònica d'etiquetes de prestatgeriesproporcionar informació precisa de prestatge, recuperar-se de fallades normals, reduir el treball operatiu net i escalar sense introduir riscos inacceptables?
Resposta ràpida:Definiu la decisió de llançament abans de la instal·lació, recopilau una línia de referència per al procés actual d'etiquetes-de paper, proveu les condicions de la botiga del representant, mesureu els 12 KPI següents, executeu escenaris de fallada controlats i apliqueu regles predeterminades de marxa, revisió o aturada. Els llindars d'aquesta guia són exemples il·lustratius, no estàndards universals de la indústria.
Com utilitzar aquesta llista de verificació pilot d'etiquetes de prestatgeries electrònices
Aquesta llista de verificació està dissenyada per a equips d'operacions minoristes, TI, marxandatge, finances, gestió de botigues i adquisicions. Cobreix el camí complet des del sistema de preus d'origen fins al prestatge físic i separa el rendiment tècnic del valor operatiu.
Substituïu cada llindar il·lustratiu per un valor aprovat pel minorista. Els criteris finals haurien de reflectir les regles de preus aplicables, els-acords de nivell de servei intern, el rendiment històric, el risc empresarial, el format de la botiga, la freqüència de la promoció i els compromisos contractuals del proveïdor.
Abans de començar el pilot, acordeu quatre punts:
- La decisió que el pilot ha de donar suport;
- Les proves necessàries per prendre aquesta decisió;
- La persona responsable de cada KPI;
- Les condicions que impedeixen automàticament el llançament.
Quadre de control de KPI Pilot d'etiquetes de prestatge electrònic
El següent quadre de comandament es pot copiar en un quadern de treball del projecte. Els llindars d'exemple són intencionadament conservadors i s'han d'ajustar en lloc d'adoptar-se automàticament.
| KPI | Fórmula o mètode d'informe | Font de dades primària | Criteri d'acceptació il·lustratiu | Exemple de pes |
|---|---|---|---|---|
| 1. Taxa de precisió del preu | Pantalles auditades correctes ÷ pantalles auditades totals × 100% | Fitxa de preus TPV o ERP, registre d'auditoria ESL, calendari de promoció | Cap desajust de preus crític no resolt; objectiu quantitatiu aprovat abans de la prova | 20% |
| 2. Percentatge d'èxit d'actualització del primer-intent | Etiquetes actualitzades correctament a la primera transmissió ÷ intents d'actualitzacions × 100% | Registre d'esdeveniments de la plataforma ESL | Exemple: almenys el 99,5%, sense cap departament per sota del seu sòl homologat | 8% |
| 3. Temps de finalització de l'actualització-a-final | Informeu la mitjana i P95 des de la versió font-del sistema a la visualització de prestatge confirmada | Marca de temps de TPV o ERP, registre de middleware, registre de confirmació d'ESL | P95 compleix l'SLA d'actualització-únic d'element i-per lots acordat | 7% |
| 4. Error de l'-actualització de l'hora de detecció | Marca de temps d'alerta menys marca de temps d'error real; informe mediana i P95 | Registres de supervisió de passarel·la, xarxa i ESL | Exemple: detecció de P95 en 5 minuts per a fallades supervisades | 7% |
| 5. Temps de resolució d'excepcions | Marca de temps de tancament verificada menys marca de temps d'obertura de l'incident; informe per tipus d'incidència | Taulell d'ajuda, registre de la botiga, plataforma ESL | Exemple: la botiga mitjana-incidència resolutiva tancada en 15 minuts | 6% |
| 6. Treball net estalviat | Les hores d'etiquetes-de referència en paper menys les hores de funcionament, d'excepció i de manteniment d'ESL | Estudi de temps, calendari laboral, registre d'emissions | Estalvi net positiu i sense càrrega de treball material no planificada | 10% |
| 7. Taxa d'èxit de la transacció d'integració | Transaccions vàlides completades sense correcció manual ÷ transaccions vàlides enviades × 100% | Registres d'API, middleware, POS, ERP i ESL | Exemple: almenys un 99,9%, amb zero pèrdua de dades silencioses | 12% |
| 8. Producte-a-exactitud de l'enquadernació d'etiquetes | Enllaços d'etiquetes -ubicació-correctes del producte ÷ enllaços auditats × 100% | Aplicació enquadernadora, planograma, màster de producte, auditoria física | Cap vinculació incorrecta que afecti un preu mostrat | 10% |
| 9. Mostra la llegibilitat i l'èxit de la tasca de la plantilla | Tasques de lector completades correctament ÷ tasques intentades × 100% | Tasques observades dels compradors i dels empleats, proves d'escaneig | Exemple: almenys un 95% d'èxit de la tasca i cap camp obligatori il·legible | 5% |
| 10. Taxa d'incidències de muntatge | Incidents relacionats-muntatge ÷ etiquetes instal·lades × 100% durant el període pilot | Emmagatzemar registre d'incidències, inspecció física | Exemple: per sota del 0,5%, sense cap fallada específica de l'aparell-recurrent | 5% |
| 11. Taxa d'execució de tasques del personal | Tasques correctes realitzades sense ajuda ÷ tasques assignades × 100% | Avaluació de la formació i tasques observades | Exemple: almenys el 90% després de l'entrenament normal | 5% |
| 12. Variància del cas de negoci | Benefici validat real menys benefici previst, dividit pel benefici previst | Model financer i mesures pilot | Exemple: resultat dins de més o menys del 20% dels supòsits aprovats | 5% |

Una puntuació ponderada ajuda els equips a comparar resultats, però no ha d'anul·lar els errors crítics. Un preu de venda incorrecte, una pèrdua silenciosa de transaccions de preus, un accés incontrolat a la plataforma de gestió o la incapacitat per detectar actualitzacions fallides poden bloquejar el llançament fins i tot quan la puntuació total és alta.
Pas 1: definiu la decisió de desplegament abans de seleccionar l'àrea pilot
Escriu una declaració de decisió que expliqui què autoritzarà el pilot. Per exemple:
El pilot determinarà si el sistema ESL proposat pot mantenir una precisió controlada dels preus-de prestatgeries, processar promocions programades, integrar-se amb l'entorn actual de TPV i ERP, suportar excepcions normals de botigues i produir prou benefici operacional verificat per justificar el llançament al següent grup de botigues.
Aquesta afirmació és més forta que "provar si les etiquetes de prestatgeries electròniques funcionen". Obliga l'equip a definir el límit complet del sistema. Els equips que necessiten una visió general tècnica abans d'establir el límit poden revisar-los primercom funcionen les etiquetes de prestatgeries electròniques, inclosa la relació entre el programari de gestió, les passarel·les, les etiquetes i els sistemes de fons.
La declaració de decisió ha d'identificar:
- Els tipus de botiga i departaments inclosos;
- Els fluxos de treball de preus, promoció, inventari i planogrames inclosos;
- Els sistemes i interfícies que s'han de provar;
- La data d'inici del pilot, la durada i els cicles de promoció;
- Els rols que aproven els resultats tècnics, operatius i financers;
- Les condicions crítiques que requereixen una parada o una nova prova.
Pas 2: seleccioneu un àmbit pilot representatiu
El passadís més fàcil rarament és el pilot més informatiu. L'abast hauria de contenir les condicions que poden fallar durant l'expansió, no només les condicions que fan que la demostració sembli neta.
Incloeu una barreja deliberada de:
- Canvis de preus d'alta-freqüència i{1}}freqüència baixa;
- Preus habituals, promocions programades, rebaixes i canvis de promoció;
- Rieles de prestatge estàndard, ganxos, cistelles de filferro, prestatgeries de vidre, tapes finals i accessoris refrigerats;
- Posicions de prestatge altes, baixes i obstruïdes;
- Àrees properes a la refrigeració, columnes estructurals, magatzems o altres sistemes sense fil;
- Diferents mides d'etiquetes i plantilles de visualització;
- Múltiples torns d'empleats i activitat normal de reposició.
Per a un projecte de queviures, la guia existent perdesplegament d'etiquetes de preus electrònics de supermercatpot ajudar a identificar els departaments i els fluxos de treball que mereixen cobertura pilot. El pla físic també ha de seguir unGuia d'instal·lació d'etiquetes de prestatge electrònicde manera que la col·locació de la passarel·la, la compatibilitat del muntatge i les comprovacions de cobertura es documentin en lloc d'improvisar.

Disseny pilot il·lustratiu
L'exemple següent és un model de planificació, no una recomanació universal:
- Una botiga representativa;
- Tres departaments amb diferents patrons de fixació i preus;
- Aproximadament 1.500 etiquetes en almenys tres mides;
- Sis setmanes de funcionament;
- Dos cicles complets d'inici-i-de promoció;
- Proves de cobertura en refrigeració, tapes, cantonades i prestatgeries baixes;
- Activitat normal en tres torns d'empleats;
- Una interrupció d'integració controlada i una interrupció de passarel·la;
- Auditories físiques setmanals més anàlisi-del registre d'esdeveniments.
Una cadena amb formats de botigues materialment diferents pot necessitar més d'un arquetip pilot. Una botiga de conveniència compacta, un supermercat gran i una botiga d'estil magatzem-poden tenir diferents riscos de cobertura, muntatge, flux de treball i actualització-.
Pas 3: establiu la línia de base de l'etiqueta-de paper
Un pilot no pot demostrar l'estalvi si no s'ha mesurat el procés actual. Enregistreu tota la càrrega de treball de l'etiqueta-de paper abans de la instal·lació, inclosa la preparació i la reelaboració, en lloc de només el temps dedicat a adjuntar les etiquetes.
La línia de base hauria de capturar:
- Canvis de preu i promoció per setmana;
- Temps dedicat a imprimir, ordenar, caminar, substituir, verificar i corregir etiquetes;
- Costos de paper, tòner, impressora, eliminació i emmagatzematge;
- Falten etiquetes, retardades, duplicades o incorrectes;
- Impugnacions de pagament o resultats d'auditoria relacionats amb diferències de preu-de prestatge;
- Llançament de la promoció i retards en la reversió;
- Temps dedicat a les auditories de preus i al seguiment d'excepcions{0}}.
Utilitzeu els mateixos departaments i períodes operatius comparables per a mesures de referència i pilot. L'article comparantetiquetes electròniques de prestatge versus etiquetes de paperproporciona categories útils, però el cas de negoci hauria d'utilitzar els estudis de temps i les dades de costos del propi minorista.
Pas 4: creeu un pla d'auditoria i mostreig defensable
No deixeu que el proveïdor seleccioneu només les etiquetes que seran auditades. Definiu la població, la mostra, el temps i la classificació de fallades abans de recollir el primer resultat.
Utilitzeu la validació completa per a esdeveniments crítics
Alguns esdeveniments s'han de comprovar a tota la població afectada sempre que sigui tècnicament pràctic:
- Activació de promoció important;
- Caducitat de la promoció i reversió del preu;
- Correcció de preus d'emergència;
- Recuperació del sistema després d'una interrupció de la integració;
- Canvis de plantilla que afecten els camps de preus obligatoris.
Utilitzeu el mostreig estratificat per a les auditories rutinàries
Per a les auditories rutinàries de prestatge, dividiu la població en grups significatius abans de seleccionar etiquetes aleatòries. Els estrats útils inclouen el departament, el tipus de dispositiu, la mida de l'etiqueta, la zona sense fils, el tipus d'actualització, l'estat de la promoció, l'alçada del prestatge i el torn dels empleats.
Un equip de qualitat que vulgui un marc de mostreig-formal d'atributs pot revisar-loISO 2859-1:2026 Procediments de mostreig per a la inspecció per atributs. L'estàndard no és un requisit específic d'ESL-, i el pla de mostreig encara s'ha d'adaptar al risc de preus, les obligacions legals i la tolerància del minorista als errors perduts.
Separeu els errors crítics, majors i menors
| Severitat | Exemple | Tractament suggerit |
|---|---|---|
| Crític | Preu de venda incorrecte, pèrdua de transacció silenciosa, canvi de preu no autoritzat, revocació de la promoció fallida | Contenció immediata; pot bloquejar automàticament el llançament |
| Major | Falla de cobertura repetida, enquadernació incorrecta del producte sense impacte en el preu, retard del lot no resolt | Corregiu la causa arrel i torneu a provar les condicions afectades |
| Menor | Problema d'alineació cosmètica, espaiat de plantilla no crític, ajust de muntatge aïllat | Fes un seguiment de la tendència i corregeix abans de l'expansió quan sigui pràctic |

Els 12 KPI pilot d'etiquetes de prestatgeria electrònica
1. Taxa de precisió del preu
La precisió del preu compara la visualització del prestatge amb el registre d'origen aprovat. Auditoria el registre complet que importa per al client i el minorista, no només el nombre de preu més gran.
Fórmula:Corregir les pantalles auditades ÷ total de pantalles auditades × 100%.
Comproveu l'identificador del producte, la descripció del producte, el preu de venda, el preu unitari si escau, la moneda, el preu de la promoció, l'hora d'inici i finalització de la promoció i els atributs obligatoris. S'han d'utilitzar identificadors estables al llarg del camí de dades; elOrientació sobre el número d'article comercial global GS1és una referència útil quan GTIN forma part del mestre de productes del minorista.
Classifica tots els desajustos per la causa principal:
- Dades d'origen incorrectes;
- Enquadernació incorrecta del producte-a-etiqueta;
- Error de mapeig de la interfície;
- Actualització retardada o fallida;
- Error lògic de plantilla;
- Error de programació de la promoció;
- Anul·lació manual no autoritzada.
El pilot no hauria d'amagar errors greus dins d'una mitjana alta. És possible que un minorista requereixi que no s'hagi resolt cap desajust de preus crític encara que s'hagi assolit l'objectiu de precisió numèrica. Les conseqüències operatives i del client es discuteixen més endavantquè passa quan les visualitzacions de preus són incorrectes.
2. Percentatge d'èxit d'actualització del primer-intent
Aquesta mètrica mostra quantes etiquetes reben i mostren el contingut previst en el primer cicle de transmissió.
Fórmula:Etiquetes confirmades correctes en el primer intent ÷ intents d'actualitzacions d'etiquetes × 100%.
Informeu del resultat per departament, passarel·la, aparell, model d'etiqueta i zona sense fil. Un resultat-de tota la botiga del 99,5% encara pot ocultar una secció de congelador que funciona al 96%.
Les causes potencials inclouen una cobertura feble, interferències, col·locació de la passarel·la, estat de la bateria, registre del dispositiu, congestió de la cua i firmware d'etiquetes. Reviseu l'arquitectura seleccionada amb la comparació del llocXarxes Bluetooth, Wi-Fi i Sub-GHz ESL.
3. Temps de finalització de l'actualització-a-final
Mesureu el procés empresarial complet, no només el temps necessari perquè la pantalla s'actualitzi.
Hora d'inici:El sistema d'origen publica el preu aprovat o el canvi de contingut.
Hora de finalització:La plataforma ESL confirma que el contingut correcte es mostra a l'etiqueta prevista.
Enregistreu resultats separats per a:
- Una actualització del producte;
- Actualització per lots al{0}}departament;
- Promoció{0}}de la botiga;
- Actualització futura programada;
- Retrocés de la promoció;
- Correcció d'emergència.
Informeu la mitjana i P95 en lloc de només la mitjana. La mitjana descriu l'actualització típica, mentre que P95 mostra el temps en què s'han completat el 95% de les actualitzacions mesurades. El màxim i tots els errors s'han d'informar per separat.
En establir un SLA, distingeix el processament del backend, el middleware, la representació, la cua, la transmissió de passarel·la, l'actualització de la pantalla i els informes de confirmació. La guia deFreqüències d'actualització d'ESL i rendiment de visualitzaciópot donar suport a la-part específica de visualització d'aquesta anàlisi.

4. Error de l'-actualització de l'hora de detecció
Una actualització fallida que és visible en una cua d'excepcions es pot gestionar. Una actualització fallida que no es detecta genera un risc de preus incontrolat.
Fórmula:Marca de temps d'alerta menys la marca de temps en què l'actualització o el dispositiu ha fallat realment.
Comproveu si la plataforma:
- Identifica l'etiqueta i la ubicació exactes;
- Distingeix els dispositius fora de línia del contingut rebutjat o dels errors d'integració;
- Reintenta automàticament segons una regla documentada;
- Augmenta el fracàs repetit;
- Conserva una pista d'auditoria;
- Permet a la botiga verificar l'estat final mostrat.
Utilitzeu un esdeveniment d'error conegut perquè estigui disponible l'hora d'inici real. La guia de resolució de problemes perles etiquetes electròniques dels prestatges no s'actualitzenpot ajudar a crear categories d'error realistes per al registre pilot.
5. Temps de resolució d'excepcions
Mesureu el temps des de la creació de l'incident fins al tancament verificat i informeu els resultats per tipus d'incident i propietari de suport.
Les excepcions{0}}típiques a nivell de botiga inclouen:
- Enquadernació incorrecta del producte;
- El producte s'ha traslladat a un prestatge nou;
- Etiqueta danyada o faltant;
- Alerta de bateria baixa;
- Actualització fallida;
- Plantilla incorrecta;
- Promoció que no va acabar correctament.
Separeu les incidències que el personal de la botiga hauria de resoldre de les que requereixin suport informàtic central o de proveïdors. Calcula el temps de resolució mitjà i P95 per a cada classe. Si les tasques rutinàries requereixen repetidament el proveïdor, el pilot pot funcionar tècnicament però fallar com a model operatiu escalable.
6. Treball net estalviat
L'eliminació bruta de mà d'obra no és la mesura correcta. Els ESL eliminen algunes activitats d'etiquetes-en paper, però introdueixen treballs de supervisió, reagrupament, plantilles, manteniment i excepcions.
Fórmula:El paper de referència-etiqueta la mà d'obra menys la mà d'obra d'ESL menys l'excepció-la mà d'obra menys la mà d'obra de manteniment del dispositiu-.
Inclou:
- Impressió i classificació;
- Recerca d'ubicacions per caminar i prestatge;
- Eliminació i substitució d'etiquetes;
- Verificació i reelaboració;
- Revisar els informes d'excepcions;
- Tornar a enquadernar després del moviment del producte;
- Substitució de bateries o dispositius danyats;
- Mantenir plantilles i permisos d'usuari;
- Investigar errors d'integració.
Registre el treball per rol i departament, perquè una hora retirada de la mà d'obra de la botiga es pot substituir per una hora més cara a la TI central. Per obtenir una visió més àmplia dels efectes del flux de treball, reviseu com poden fer els ESLracionalitzar les operacions minoristes.

7. Taxa d'èxit de la transacció d'integració
El pilot hauria de validar totes les interfícies que afecten el prestatge, inclosos els TPV, l'ERP, la gestió de la informació del producte, el motor de promoció, el programari intermedi, la plataforma d'inventari, els sistemes de botiga i la plataforma de gestió d'ESL.
Fórmula:Transaccions vàlides completades sense correcció manual ÷ transaccions vàlides enviades × 100%.
Feu un seguiment de les transaccions acceptades, rebutjades, retardades, duplicades i que falten. Un alt percentatge d'èxit no és suficient si un petit nombre de registres desapareixen sense una alerta. Per tant, el requisit d'acceptació hauria d'incloure zero pèrdua de dades silencioses.
Executeu una interrupció controlada:
- Posa en pausa una connexió d'integració;
- Alliberar diversos canvis aprovats;
- Restaura la connexió;
- Verifiqueu la preservació, la comanda, la desduplicació, la recuperació i l'estat final de la cua.
8. Producte-a-exactitud de l'enquadernació d'etiquetes
Una actualització tècnicament correcta encara és incorrecta si arriba a la posició de prestatge incorrecta.
Fórmula:Enllaços d'etiquetes -ubicació-correctes ÷ enllaços auditats × 100%.
Verificar:
- L'identificador de l'etiqueta està associat amb l'identificador de producte correcte;
- La ubicació del sistema coincideix amb la ubicació física;
- S'informa de les etiquetes duplicades i no vinculades;
- Els moviments del producte es reflecteixen correctament;
- Els productes eliminats es poden esborrar o reassignar;
- El personal pot tornar a vincular-se sense crear relacions duplicades amagades.
Inclou restabliments de planogrames i moviments de producte al pilot. Un prestatge estàtic valida la instal·lació inicial, no el flux de treball al detall en curs.
9. Mostra la llegibilitat i l'èxit de la tasca de la plantilla
La llegibilitat s'ha de provar com una tasca, no només jutjada per la persona que va dissenyar la plantilla.
Demaneu als compradors o als empleats que identifiquin el preu, el producte, el preu unitari, l'estat de la promoció, el preu anterior, el codi de barres, el codi QR o l'indicador del personal a partir de posicions de visualització realistes. Inclou prestatges superiors i inferiors, il·luminació brillant, enlluernament i accessoris plens de gent.
Fórmula:Tasques de lector completades correctament ÷ tasques intentades × 100%.
Quan es consideren múltiples tecnologies de visualització, la comparació deEtiquetes LCD enfront d'E-tintapot ajudar a definir quin contingut pertany a les etiquetes de prestatge-con bateria i quin contingut requereix una pantalla a tot color-més gran.
10. Estabilitat de muntatge i durabilitat física
Feu un seguiment dels incidents físics durant la reposició normal, la neteja, el contacte amb el client, el moviment del carro i els canvis de planogrames.
Fórmula:Incidents relacionats amb el muntatge-÷ etiquetes instal·lades × 100% durant el període pilot.
Enregistreu etiquetes soltes, dispositius lliscants, clips trencats, fallades de l'adhesiu, danys per impactes, exposició a la humitat, etiquetes retirades pels clients i problemes repetits en un aparell determinat. No feu una mitjana de diferents tipus de muntatge junts. El pla de desplegament final hauria d'aprovar un muntatge específic per a cada prestatge o família d'accessoris.
11. Taxa d'execució de tasques del personal
Després de l'entrenament normal, observeu si els empleats poden completar correctament les tasques rutinàries sense l'assistència de l'equip del projecte{0}.
Fórmula:Corregir tasques sense ajuda ÷ tasques assignades × 100%.
Comprovar si el personal pot:
- Enquadernar i moure una etiqueta;
- Substituïu un dispositiu danyat;
- Reconèixer una actualització fallida;
- Llegeix i classifica una alerta;
- Corregir un problema bàsic de mapes;
- Aplicar una plantilla aprovada;
- Escalar un problema amb les proves necessàries.
Anoteu l'hora, el tipus d'error, l'ajuda sol·licitada i les instruccions poc clares. Els comentaris sobre la formació haurien de produir canvis a la guia de desplegament en lloc de romandre com a comentaris generals.
12. Impacte operacional i financer
El KPI financer hauria d'utilitzar inputs pilot mesurats, no declaracions d'estalvi genèriques.
Valida:
- Canvi laboral net;
- Impressió i reducció de material;
- Execució de promoció més ràpida;
- Reducció de l'esforç de reelaboració i d'auditoria de preus-;
- Costos de passarel·les, etiquetes, muntatges, programari, integració, formació, suport i recanvis;
- Càrrega de treball d'excepció i manteniment;
- Costos que poden augmentar a escala de cadena.
Utilitza el llocCalculadora ESL ROIcom a marc, després substituïu els supòsits predeterminats amb els valors verificats del pilot.
Un pilot breu no pot demostrar la durada de la bateria de diversos-anys, les taxes de fallada del maquinari-a llarg termini o els costos d'assistència futurs. Aquests han d'estar recolzats per termes de garantia, projectes de referència, compromisos de servei i proves contractuals.
Afegiu una -Porta de control de ciberseguretat i accés

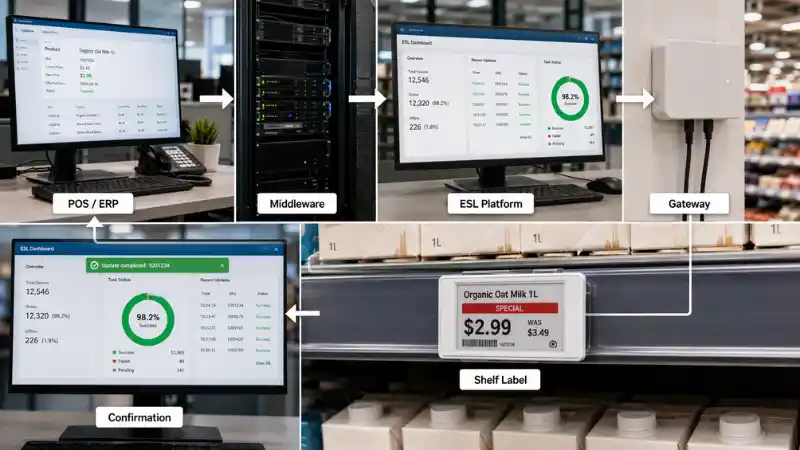

Una plataforma ESL pot connectar sistemes de preus, serveis al núvol, passarel·les, eines d'enllaç mòbil i xarxes de botigues. Per tant, el pilot hauria de provar la governança i la recuperació, així com el rendiment de la visualització.
Ressenya:
- Rols d'usuari i accés amb menys-privilegis;
- Autenticació multi-factor quan estigui disponible;
- Emmagatzematge i rotació de credencials de l'API;
- Controls d'aprovació dels canvis de preus i plantilles;
- Registres d'auditoria d'accions d'usuari, sistema i dispositiu;
- Segmentació de xarxes i gestió de passarel·les;
- Còpia de seguretat, recuperació i eliminació de comptes;
- Controls de sessió d'accés i assistència del proveïdor-.
ElMarc de ciberseguretat NIST 2.0proporciona una estructura de gestió-de riscos general que pot ajudar els equips informàtics i de govern a organitzar aquestes comprovacions. No és una certificació específica d'ESL-.

Proves d'esforç que tots els pilots d'ESL haurien d'incloure

Actualització de lots grans
Allibereu un departament-tot el departament o emmagatzemeu-a tot el lot i registreu el comportament de la cua, el temps de finalització, els reintents, les etiquetes fallides, la capacitat de resposta de la plataforma i els informes d'excepcions.
Inici i final automàtic de la promoció
Verifiqueu tant l'activació com la reversió. Una promoció que comença correctament però que no torna al preu normal aprovat és un fracàs crític.
Enquadernació de producte incorrecta
Creeu deliberadament una enquadernació incorrecta controlada i verifiqueu amb quina rapidesa el sistema i el personal el detecten, contenen, corregeixen i documenten.
Gateway o interrupció de la xarxa
Desconnecteu una passarel·la de prova o un segment de xarxa. Confirmeu que la darrera imatge d'E-tinta vàlida segueixi visible si escau, que s'informa de l'interrupció, que es conserven les actualitzacions a la cua, que el servei es recupera i que no es duplica ni es perd cap transacció.
Font no vàlida-Registre del sistema
Envieu un registre controlat amb un identificador que falta, un camp de preu no vàlid o un temps efectiu incorrecte. El sistema hauria de rebutjar-lo o posar-lo en quarantena en lloc de mostrar informació incompleta.
Canvi de planograma
Mou els productes i demana als empleats formats que actualitzin les vinculacions físiques i digitals. Mesureu el temps de finalització, la precisió de l'enllaç i les sol·licituds de suport.
Etiqueta danyada o desapareguda
Traieu una etiqueta de prova i confirmeu que el personal pot identificar el problema, seleccionar un recanvi, lligar-lo correctament, verificar el contingut i tancar l'incident.
Prova de permís i compte
Intenteu una acció amb un rol que no hauria de tenir permís, suprimiu un usuari de prova i verifiqueu que l'accés s'hagi revocat i registrat.
Exemple il·lustratiu: per què la mitjana de la botiga pot enganyar
L'exemple següent és hipotètic i només s'inclou per demostrar l'anàlisi.
Una prova pilot de sis-setmanes cobreix 1.500 etiquetes de queviures, cosmètics i aliments congelats. El percentatge d'èxit d'actualització-del primer-primer intent de la botiga és del 99,1%, que inicialment sembla acceptable. L'anàlisi a nivell-departament mostra:
| Àrea | Primer-intent d'èxit | Principal descobriment |
|---|---|---|
| Botigues de queviures | 99.8% | Rendiment estable |
| Cosmètics | 99.3% | Diversos errors d'enquadernació després d'un moviment de planograma |
| Aliments congelats | 95.8% | Debilitat de cobertura i moviment de muntatge durant la reposició |

La mitjana general amaga un departament que no està preparat per al desplegament. La decisió correcta no és una decisió incondicional. L'equip hauria de redissenyar la ubicació de la passarel·la, aprovar un muntatge de congelador diferent, repetir les proves de promoció i lots en aquesta zona i verificar que el problema no es repeteix.
L'exemple també mostra per què és important la classificació d'errors. Un problema de plantilla cosmètica de baix risc-no s'ha de tractar de la mateixa manera que una actualització de preus fallida o una vinculació de producte incorrecta.
Construeix una decisió d'anar, revisar o aturar
Portes crítiques
Considereu la possibilitat d'evitar el llançament quan encara no es resolgui algun dels aspectes següents:
- Preus de prestatge incorrectes o inversió de promoció fallida;
- Pèrdua silenciosa, duplicació o reordenació incontrolada de transaccions de preus;
- Actualitzacions fallides que no es detecten de manera fiable;
- Accés no autoritzat o registre d'auditoria inadequat;
- Fluxos de treball de la botiga que depenen de la intervenció repetida del proveïdor;
- Un disseny tècnic que no pot suportar les condicions representatives de la botiga.
Regla de decisió ponderada il·lustrativa
- Vés:Puntuació total de 85 o superior, cada porta crítica superada i propietaris i recursos de llançament aprovats.
- Revisar i tornar a provar:Puntuació de 70 a 84, o una debilitat corregible limitada a un departament, interfície, muntatge, plantilla o procés d'entrenament definits.
- Atura o reconsidera:Puntuació inferior a 70, un error crític no resolt o un cas de negoci que depèn de supòsits no compatibles.
La puntuació és una ajuda per a la decisió, no un substitut del judici. Un projecte no ha de compensar la fallada del control-de preus amb una puntuació alta en estètica o satisfacció del personal.

Evidència requerida a l'informe pilot final
L'informe final ha de contenir:
- Objectiu pilot i declaració de decisió de desplegament;
- Àmbit de botiga, departament, etiqueta, accessori i passarel·la;
- Arquitectura del sistema i mapa d'integració;
- Mètode de referència i resultats;
- Definicions de KPI, fórmules, llindars, pesos i propietaris;
- Pla de mostreig i evidència d'auditoria;
- Resultats per departament, zona, equip, tipus d'etiqueta, tipus d'actualització i torn;
- Registre de fallades crítiques, majors i menors;
- Resultats de l'anàlisi de la-causa arrel i de la nova prova;
- Avaluació de la formació i retroalimentació dels empleats;
- Trobades de seguretat i control d'accés-;
- Hipòtesis de costos i beneficis actualitzades;
- Riscos oberts, accions contractuals i canvis de desplegament;
- Anar, revisar o aturar l'aprovació formal.
Adjunteu proves d'origen, com ara segells de temps, registres del sistema, fulls d'auditoria, captures de pantalla, fotografies d'instal·lació, tiquets de suport, estudis de temps i registres de formació.
Què cal demanar al proveïdor d'ESL
| Pregunta | Evidència a sol·licitar | Senyal d'advertència |
|---|---|---|
| Com es detecten les actualitzacions fallides? | Flux de treball d'alerta, regles de reintentar, exemple de tauler de control, registre d'esdeveniments exportat | El fracàs només es pot detectar mitjançant una comprovació manual del prestatge |
| Com es recupera el sistema després d'una interrupció? | Resultats de les proves de cua, comandes, deduplicació i recuperació | No hi ha cap comportament de recuperació documentat |
| Quines tasques pot realitzar el personal de la botiga? | Matriu de rols, guia de formació, demostració de tasques observades | Els canvis de rutina requereixen suport del proveïdor |
| Com s'avaluen els canvis de preu? | Registre d'usuari, registre d'origen, estat de transmissió, confirmació de visualització | Sense marca de temps-per-final o rastre d'usuari |
| Com escalarà l'arquitectura pilot? | Arquetip de botiga, passarel·la, programari, llicències, suport i pla de llançament | L'escala requereix un redisseny indefinit |
| Quins supòsits són contractuals? | SLA, garantia, resposta de suport, subministrament de recanvi, seguretat i condicions d'integració | Les reclamacions de rendiment segueixen sent informals |
Quan compareu proveïdors, utilitzeu sol·licituds d'evidència coherents en lloc de confiar només en llistes de funcions. Visió general del llocComparació dels fabricants d'etiquetes de prestatgeries electròniquespot donar suport a l'etapa-de detecció inicial del mercat, mentre que el pilot hauria de validar el sistema seleccionat al propi entorn del minorista.
Errors comuns del pilot
- Escollint una zona fàcil:Un passadís de demostració net pot excloure les condicions amb més probabilitats de fallar.
- Saltant la línia de base:Sense dades actuals de mà d'obra i errors, no es poden verificar els estalvis.
- Només mesurant mitjanes:Les-mitjanes amples de la botiga amaguen els retards de la cua i les zones febles.
- Canviar els llindars després de veure els resultats:Els criteris d'acceptació s'han d'aprovar abans de la prova.
- Prova només el maquinari:El projecte inclou dades, integració, flux de treball, accés, muntatge, suport i recuperació.
- Ignorant solucions alternatives:Els fulls de càlcul no oficials i les comprovacions manuals repetides formen part del cost operatiu real.
- Acaba massa aviat:Una prova breu pot perdre la reversió de la promoció, el canvi de planograma, la neteja, la reposició, les interrupcions i les diferències de torn.
- Tractar una puntuació alta com a permís per ignorar errors crítics:Algunes fallades requereixen contenció independentment del total de punts.
Preguntes freqüents
P: Els resultats pilot d'ESL haurien d'utilitzar mesures mitjanes o percentils?
R: Utilitzeu tots dos. La mitjana mostra el rendiment típic, mentre que P95 indica el temps en què es van completar el 95% de les actualitzacions o incidències mesurades. Només les mitjanes poden amagar un petit nombre de retards greus. L'informe pilot també hauria d'enumerar per separat els valors màxims, les transaccions fallides i les excepcions no resoltes.
P: Com s'ha d'auditar la precisió dels preus durant una prova pilot d'ESL?
R: Compareu la visualització del prestatge físic amb el registre d'origen aprovat i verifiqueu l'identificador del producte, el preu de venda, el preu unitari quan sigui necessari, el preu de promoció, les dates d'entrada en vigor, la moneda i la descripció del producte. Utilitzeu la validació completa per a esdeveniments de promoció crítics on mostreig aleatori estratificat i pràctic per a auditories rutinàries. Els resultats s'han de separar per departament, tipus d'aparell, mida de l'etiqueta, tipus d'actualització, estat de promoció i zona sense fil.
P: Què hauria de bloquejar automàticament el desplegament d'etiquetes de prestatgeria electrònica?
R: Els errors crítics no resolts haurien de bloquejar el llançament fins i tot quan la puntuació total de KPI sigui alta. Alguns exemples inclouen preus de prestatge incorrectes, revocacions de promocions fallides, pèrdua silenciosa o duplicació de transaccions de preus, canvis de preus no autoritzats, errors que no es detecten de manera fiable i fluxos de treball rutinaris que no es poden completar sense la intervenció repetida del proveïdor.
P: Un pilot d'ESL pot representar totes les botigues d'una cadena minorista?
A: No sempre. Un pilot pot ser suficient quan les botigues tenen dissenys, accessoris, sistemes, volums d'actualització i processos operatius similars. Les cadenes amb formats de botigues materialment diferents poden necessitar arquetips pilot separats. Una botiga de conveniència compacta, un supermercat gran, una farmàcia i una ubicació d'estil de magatzem-poden tenir diferents riscos de cobertura, muntatge, flux de treball i integració sense fil.
P: Qui hauria de ser propietari dels KPI pilot d'ESL?
R: La propietat s'ha de dividir segons la font de l'evidència. Les operacions minoristes poden tenir mesures de mà d'obra i de flux de treball, les TI poden tenir els resultats d'integració i seguiment, la comercialització pot aprovar plantilles i comportament de promoció, les finances poden validar els supòsits de costos i la direcció de la botiga pot avaluar la realització de les tasques dels empleats. Cada KPI hauria de tenir un propietari nomenat responsable de la qualitat de les dades, l'aprovació del llindar i la signatura-final.
P: Com s'han de provar les actualitzacions ESL fallides?
R: Creeu errors controlats amb hores d'inici conegudes. Alguns exemples inclouen desconnectar una passarel·la, aturar una connexió d'integració, enviar un registre d'origen no vàlid, eliminar una etiqueta o crear una vinculació incorrecta controlada. Verifiqueu el temps de l'alerta, els reintents automàtics, la classificació d'excepcions, l'escalada, la recuperació, els registres d'auditoria i l'estat final de la plataforma. Una fallada que es corregeix però mai detectada per la plataforma no s'ha de considerar una prova reeixida.
P: Quines proves hauria de proporcionar un proveïdor d'ESL després del pilot?
R: Sol·liciteu registres d'esdeveniments exportats, registres de confirmació d'actualització, regles de reintent, resultats de recuperació d'integració, troballes de cobertura de passarel·la, documentació de rols i permisos, materials de formació, compromisos de resposta d'assistència, termes de garantia, recomanacions de-dispositius de recanvi i una arquitectura de llançament per a volums de botigues més grans. Les declaracions informals no han de substituir proves mesurables o compromisos contractuals.
P: Com pot un minorista determinar si l'estalvi de mà d'obra és real?
R: Mesureu el canvi net de mà d'obra en lloc de només el treball eliminat del procés d'etiqueta{0}}en paper. Resteu la supervisió d'ESL, la gestió d'excepcions, la tornada a l'enquadernació, el manteniment de plantilles, la substitució del dispositiu i el temps d'assistència informàtica de la càrrega de treball de l'etiqueta-de paper de referència. Enregistreu hores per rol i departament perquè l'estalvi de mà d'obra de la botiga es pot compensar amb un treball addicional per als equips de suport o informàtica central.
P: Què hauria de passar quan un departament falla però la puntuació global del pilot passa?
R: No aproveu un llançament incondicional basat només en la mitjana-de la botiga. Identifiqueu el departament que ha fallat, classifiqueu la causa arrel, corregiu el problema de xarxa, de muntatge, de plantilla, de flux de treball o d'integració i repetiu les proves afectades. El desplegament només pot continuar a les àrees validades quan el pla de desplegament les separa clarament de les condicions que encara requereixen reparació.
Menjar final
Un pilot d'etiquetes de prestatge electrònic hauria de produir una decisió de llançament defensable, no una col·lecció d'actualitzacions de pantalla reeixides.
Els pilots més forts defineixen l'èxit abans de la instal·lació, comparen els resultats amb una línia de base mesurada, utilitzen fórmules explícites i fonts de dades, informen del rendiment final i de les mitjanes, proveen condicions anormals, documenten fallades crítiques i requereixen proves per a cada benefici reclamat.
Quan el minorista completa aquest procés, la decisió de llançament ja no depèn de la presentació d'un proveïdor o d'una estimació d'estalvi genèrica. Està recolzat per les auditories de preus del minorista, els registres del sistema, els estudis de temps, els fluxos de treball de la botiga, els controls de riscos i les mesures financeres.
