Una prova pilot amb èxit no garanteix un desplegament d'etiquetes electròniques de prestatge{0}}ample de la cadena. El pilot prova si la tecnologia i el model operatiu poden funcionar en un entorn controlat. Un llançament ha de reproduir aquest resultat a les botigues amb diferents dissenys, accessoris, xarxes, assortiments, horaris de promoció, nivells de personal i necessitats de suport.

Considereu un patró de fallada típic. Un minorista realitza un pilot net en un supermercat estàndard i després programa deu botigues de producció en una sola onada. Dues ubicacions utilitzen configuracions de TPV més antigues, tres tenen accessoris de congelador extensos i una no ha rebut els adaptadors de muntatge correctes. La instal·lació comença a temps, però les auditories de preus, l'enquadernació d'etiquetes i la demanda de suport divergeixen ràpidament del pilot. El problema no és que les etiquetes electròniques de prestatge no funcionin. El problema és que el disseny pilot es va ampliar abans que els controls de llançament estiguessin preparats.
Per tant, els minoristes necessiten més que un calendari d'instal·lació. Necessiten un pla de desplegament d'etiquetes de prestatge electrònic que defineixi quines botigues estan a punt, com es mida les onades de llançament, com funcionen els canvis i les retrocessions, qui és el propietari de cada decisió, com es formen els empleats, com es controla l'estoc de recanvi i quina evidència es requereix abans que comenci la següent onada.
Els minoristes que encara avaluen la pila de tecnologia completa haurien de revisar primer la disponibleSolucions d'etiquetes de prestatgeries electròniquesi entendrecom funciona un sistema ESL des de la plataforma de preus fins al prestatge físic.
Resposta ràpida:Un desplegament fiable d'ESL multi-botigues hauria de classificar les botigues en arquetips repetibles, verificar la preparació abans de programar-les, dimensionar les onades de llançament segons la capacitat d'instal·lació i suport, controlar la reducció de preus, definir activadors de retrocés, entrenar cada funció operativa, mantenir un estoc de recanvi adequat, executar un període d'hipercura mesurable i utilitzar criteris formals d'entrada i sortida per a cada onada.
Què canvia després d'aprovar un pilot ESL?
Un pilot, un llançament i operacions en estat estacionari{0}}responen a diferents preguntes.
| Etapa del projecte | Propòsit principal | Decisió primària |
|---|---|---|
| Pilot | Valideu la tecnologia, els fluxos de treball, la integració i el cas de negoci | El minorista hauria de continuar? |
| Desplegament | Repetiu el disseny aprovat a diverses botigues sense perdre el control | Amb quina rapidesa i en quines condicions s'ha d'expandir el minorista? |
| Operacions d'-estat estacionari | Supervisar, donar suport, mantenir i millorar el sistema desplegat | Qui és el propietari del sistema després que l'equip del projecte marxi? |

Un bon pilot hauria de produir proves sobre la precisió dels preus, la fiabilitat de les actualitzacions, la cobertura de la passarel·la, els fluxos de treball dels empleats, l'estabilitat del muntatge i els costos operatius. El llançament converteix aquestes troballes en estàndards repetibles. Abans d'escalar, l'equip del projecte hauria de tenir:
- Un model d'arquetip-de botiga aprovat;
- Una etiqueta, una plantilla i una matriu de muntatge;
- Un disseny estàndard de passarel·la i xarxa;
- Regles de producte, preu i promoció documentades;
- Una-porta de preparació de la botiga;
- Un procediment de tall i retrocés;
- Materials de formació-basats en rols;
- Un model d'estoc-de recanvi i de recanvi;
- Un model d'hipercura i de suport-a llarg termini;
- Llindars de rendiment-onades.
No tracteu el llançament com una versió més gran del pilot. Una botiga de conveniència compacta, un supermercat estàndard i una ubicació gran amb estoigs refrigerats poden requerir diferents equips, mides de la tripulació, finestres d'instal·lació i arranjaments de suport.
Creeu arquetips de botiga abans de programar el desplegament
La gestió de cada botiga com un projecte completament únic crea un treball de planificació innecessari. Tractar totes les botigues com a idèntiques crea risc operacional. Un enfocament pràctic és agrupar les botigues en arquetips basats en característiques físiques, tècniques i operatives.

| Factor arquetip | Preguntes per respondre |
|---|---|
| Format de botiga | És una botiga de conveniència, un supermercat estàndard, una botiga de gran-format, una farmàcia o un magatzem-? |
| Volum de l'etiqueta | Quantes etiquetes es necessiten i quines mides, colors i plantilles es necessiten? |
| Perfil de fixació | Quins rails, ganxos, cistelles, prestatgeries de vidre, portes del congelador, tapes finals i accessoris promocionals hi ha? |
| Disseny de xarxa | Quantes passarel·les es necessiten i on són les zones de cobertura difícils? |
| Activitat de fixació de preus | Amb quina freqüència canvien els preus habituals, les promocions, les rebaixes i les correccions d'emergència? |
| Condicions d'instal·lació | Es pot treballar durant l'horari comercial o és necessari l'accés nocturn? |
| Perfil de l'empleat | Quins rols, torns, idiomes i nivells de permisos s'han d'admetre? |
| Model de suport | La botiga necessita hiperatenció al lloc-, assistència remota o estoc de recanvi regional? |
Un cop validat un arquetip, el minorista pot reutilitzar la seva llista de materials, regles de muntatge, disseny de passarel·la, guió de prova, seqüència d'instal·lació, paquet de formació i pla de suport. El disseny físic s'ha de coordinar amb el detallatprocés d'instal·lació d'etiquetes de prestatge electrònic.
Els arquetips de les botigues també haurien de reflectir la tecnologia de visualització seleccionada. La mida de l'etiqueta, el comportament d'actualització, les condicions de visualització i el contingut promocional poden diferir entre els departaments. La comparació deEtiquetes LCD i E-tinta de prestatgepot ajudar a aclarir on encaixen els diferents formats.
Construeix una porta de preparació per a la botiga
Una botiga no hauria d'entrar en una onada de desplegament simplement perquè apareix al calendari. Primer hauria de passar una revisió formal de preparació recolzada per proves.
| Element de preparació | Evidència | Propietari típic | Bloqueig? |
|---|---|---|---|
| Mestre de producte validat | Informe d'identificador-duplicat, inactiu i-que falten | Equip de dades-del producte | Sí |
| Assortiment de botiga confirmat | Llista-SKU activa aprovada | Comercialització | Sí |
| Interfície POS o ERP provada | Resultat-de la prova de regressió | Informàtica minorista | Sí |
| Quantitats de l'etiqueta confirmades | Emmagatzemar la llista de materials | Cap de projecte | Sí |
| Maquinari de muntatge homologat | Element-per-muntar la matriu | Operacions de botiga | Sí |
| Ubicacions de passarel·la aprovades | Enquesta del lloc i pla de cobertura | Equip de la xarxa | Sí |
| Formació completada | Registres d'assistència i d'avaluació de tasques- | Gestor de botiga | Sí |
| Stock de recanvi lliurat | Recompte d'inventari físic | Logística | Normalment |
| Assistència{0}}en directe assignada | Llista de suport i contactes d'escalada | Suport de plom | Sí |
| S'ha aprovat el pla de retrocés | Pla de relleu i recuperació signat | Govern del programa | Sí |
Quan s'utilitza GTIN al mestre de productes, el minorista ha d'alinear les seves regles d'identificació de productes-amb lesMarc GS1 Global Trade Item Number. Els identificadors del producte, els identificadors de la botiga i els enllaços d'etiquetes s'han de validar abans que l'equip d'instal·lació arribi a la botiga.
Exemple de preparació completada
L'exemple següent és il·lustratiu i mostra com una porta de preparació pot impedir que es posi-en funcionament-una programació.
| Item | Estat | Evidència o problema | Propietari | Data de venciment |
|---|---|---|---|---|
| Mestre de producte | A punt | Tots els SKU actius han passat la validació | Equip de dades | Completa |
| Integració TPV | A punt | S'han superat les proves de preus individuals i lots | Informàtica minorista | Completa |

| Suports de congelador | Bloquejat | Els adaptadors correctes no han arribat | Logística | Tres dies tard |
| Formació a la botiga | Condicional | Els empleats del torn-nocturn encara necessiten una avaluació | Gestor de botiga | T-2 dies |
| Cobertura de suport | A punt | S'ha confirmat-l'escalada al lloc i l'escalada remota | Suport de plom | Completa |

Aquesta botiga no hauria de continuar fins que es resolgui el problema de muntatge de bloqueig. Una promesa verbal que les parts estan "en camí" no és el mateix que la preparació física.
Utilitzeu estats de preparació clars
- A punt:Tots els requisits crítics estan complets i demostrats.
- Preparat amb condicions:Els articles oberts menors tenen propietaris, dates i no tenen cap efecte material sobre el preu o la seguretat.
- No llest:Un requisit crític continua sent incomplet.
- Ajornat:La botiga requereix un redisseny, un treball de construcció, una actualització del sistema o una reprogramació.

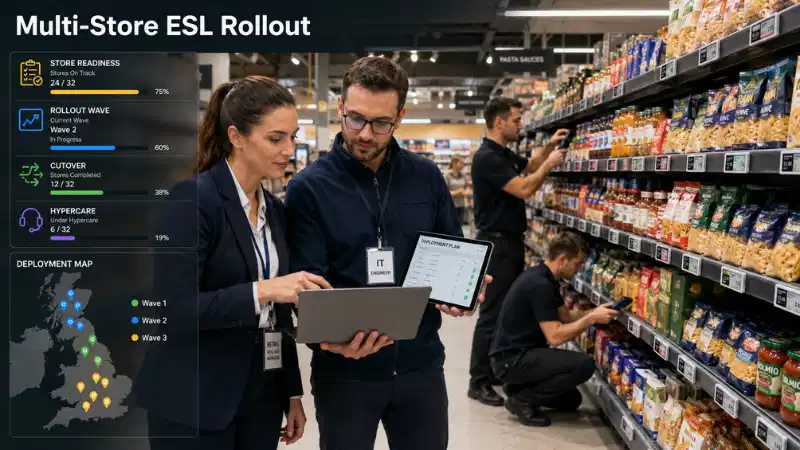

Trieu una estratègia d'ona de desplegament
Una onada de llançament és un grup controlat de botigues desplegades durant el mateix període del projecte. El mètode d'agrupació correcte depèn de la logística, la similitud de la botiga, la prioritat empresarial i el risc.
| Estratègia de les Onades | Millor ús | Avantatge principal | Risc principal |
|---|---|---|---|
| Geogràfic | Botigues concentrades en una ciutat o regió | Redueix els desplaçaments i simplifica el suport regional | Les botigues de la mateixa regió poden utilitzar diferents dissenys o sistemes |
| Arquetip de botiga | Ubicacions amb accessoris, volums d'etiquetes i dissenys de xarxa similars | Fa que els estàndards d'instal·lació siguin més fàcils de repetir | Les botigues poden estar disperses geogràficament |
| Basat{0}} en risc | Primeres onades de producció | Prioritza les ubicacions preparades i de menor risc- | Pot retardar les botigues complexes que necessiten aprenentatge primerenc |
| -Prioritat empresarial | Ubicacions promocionals, reglamentàries o{0}}de mà d'obra alta | Apunta primer al valor empresarial més fort | La urgència comercial pot superar la preparació tècnica |
| Híbrid | La majoria de programes-de cadena | Equilibra geografia, arquetip, risc i prioritat empresarial | Requereix regles de selecció disciplinades |
Per a la majoria de minoristes, un model híbrid és el més pràctic. Una onada podria incloure botigues preparades en una regió, però només ubicacions que pertanyin a arquetips aprovats i que utilitzen versions de TPV compatibles.

Calcula la capacitat d'ona abans de comprometre les dates
La mida de l'ona s'ha de limitar tant per la capacitat d'instal·lació com per la capacitat d'assistència post{0}}inici-. Un projecte pot instal·lar més botigues dels que pot estabilitzar.
Fórmula de capacitat d'instal·lació
Capacitat diària de l'etiqueta=Recompte de tripulació × Hores productives per tripulació × Etiquetes instal·lades per tripulació-Hora × Factor d'utilització
Dies d'instal·lació estimats=Total d'etiquetes a l'ona ÷ Capacitat d'etiquetes diàries
El factor d'utilització té en compte les pauses, l'accés a la botiga, els canvis d'accessoris, els viatges dins de la botiga, les excepcions de dispositius, el recompte i les auditories de preus. La fórmula és un model de planificació, no un referent del sector.
Exemple de capacitat il·lustrativa
| Entrada | Exemple |
|---|---|
| Botigues en onada proposada | 6 |
| Mitjana d'etiquetes per botiga | 4,000 |
| Equips d'instal·lació | 4 |
| Hores productives per tripulació i dia | 7 |
| Etiquetes instal·lades per-hora de tripulació | 85 |
| Factor d'utilització | 0.75 |
La capacitat diària estimada és de 1.785 etiquetes. Per tant, una onada de 24.000-etiquetes requeriria aproximadament 13,5 dies de tripulació abans de temps addicional per al treball de passarel·la, proves d'acceptació, viatges i reelaboració.

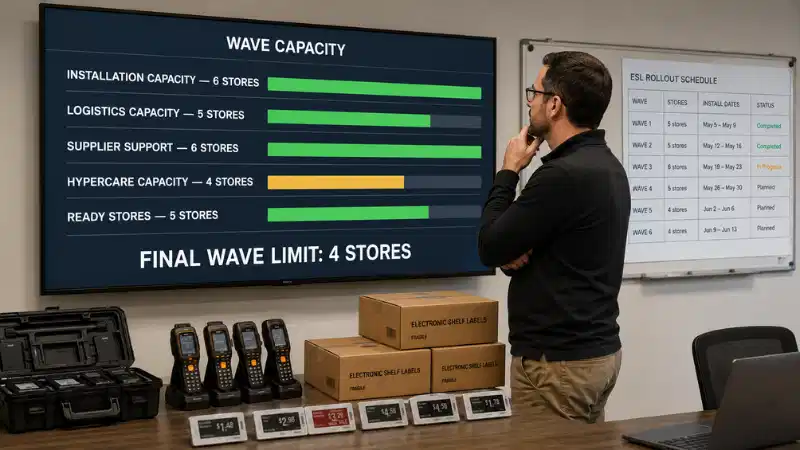

La capacitat de suport també ha de limitar l'ona
Si el servei d'assistència i l'equip d'hipercura només poden donar suport activament a quatre botigues noves alhora, l'onada de sis-botigues proposada és massa gran encara que els equips d'instal·lació puguin completar-la. La mida final de l'ona ha de ser la menor de:
- La capacitat-basada en la instal·lació;
- La capacitat-logística;
- La capacitat de suport-del proveïdor;
- La capacitat d'hipercura;
- El nombre de botigues que han superat la preparació.
Els supòsits de costos s'han de provar amb el cas de negoci complet i no només amb el maquinari. ElMarc de càlcul del ROI ESLi l'anàlisi deel cost real de les etiquetes de prestatgeries electròniquespot ajudar a estructurar aquestes suposicions.

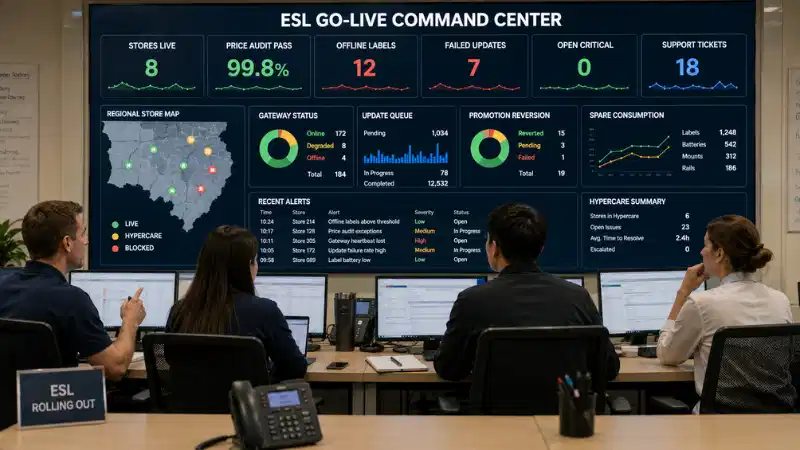

Definiu els criteris d'entrada i sortida per a cada onada
Els criteris d'entrada determinen si una onada pot començar. Els criteris de sortida determinen si la següent onada pot continuar. Aquesta és una decisió de govern, no només una decisió de programació. ElDiscussió del Project Management Institute sobre la governança del projecteproporciona una referència més àmplia per als drets de decisió, la supervisió i la responsabilitat.
Criteris d'entrada il·lustratius
- Cada botiga ha passat la porta de preparació;
- Hi ha maquinari, passarel·les, muntatges, eines i recanvis disponibles;
- Les interfícies POS, ERP, middleware i ESL han passat les proves de regressió;
- S'han validat les dades del producte i el preu de la botiga;
- S'han aprovat els plànols d'instal·lació;
- S'ha completat la formació requerida dels empleats;
- Les llistes de suport i els contactes d'escalada estan actius;
- S'han aprovat les decisions de reducció,-congelació de preus i retrocés;
- No queda cap defecte crític no resolt de l'onada anterior.
Criteris de sortida il·lustratius
- Cap incident de seguretat o preu crític no resolt;
- Les auditories de preus compleixen el llindar d'acceptació aprovat;
- El rendiment de l'actualització compleix el nivell de servei acordat;
- Les actualitzacions fallides són visibles i controlades;
- La precisió d'unió del producte-a-etiqueta compleix l'objectiu;
- El rendiment de la passarel·la i de la xarxa és estable;
- Els empleats de la botiga poden completar tasques rutinàries;
- La demanda de suport ha caigut fins al llindar d'estat estacionari{0};
- S'ha corregit la reelaboració de la instal·lació;
- La següent onada ha incorporat els canvis necessaris.
Una onada no està completa quan els equips d'instal·lació marxen. Es completa quan les botigues estan estables i l'equip de govern té prou evidència per prendre la següent decisió.
Creeu un pla detallat de canvi de botiga
El canvi és la transició controlada del procés d'etiqueta-existent al nou model operatiu d'ESL. Hauria de definir els sistemes, les botigues, els departaments, la finestra de temps, els propietaris de decisions, les regles de preus, el tractament de les etiquetes de paper-, la seqüència de proves i els activadors de retrocés.

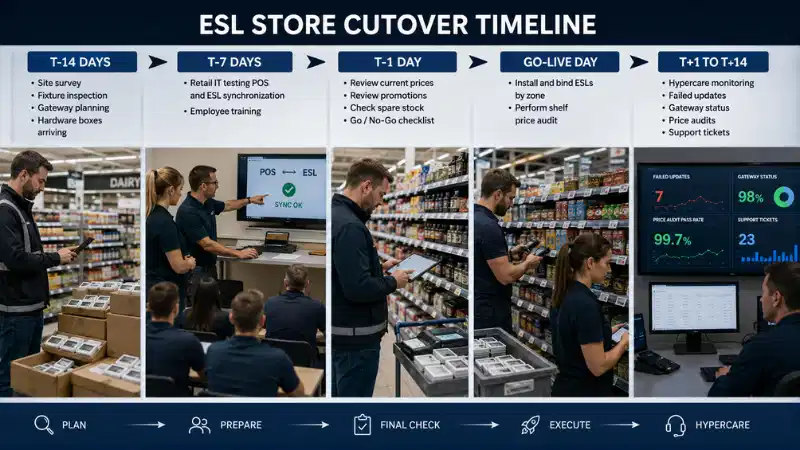

Cronologia il·lustrativa del retall
| Temps | Accions necessàries |
|---|---|
| T-14 dies | Confirmeu les quantitats de l'assortiment i de l'etiqueta; completar l'enquesta del lloc; aprovar passarel·les i muntatges; revisar les promocions; verificar el lliurament de maquinari i recanvis. |
| T-7 dies | Executar proves finals de sincronització; formació completa dels empleats; validar els comptes; confirmar les zones d'instal·lació; revisar els procediments de retrocés i escalada. |
| Dia T-1 | Verificar els últims preus i promocions; confirmar el seguiment; comptar recanvis; revisar els elements de preparació oberts; celebrar l'última reunió-go o no. |
| Aneu-Dia en directe | Instal·lar i lligar per zona; auditar cada àrea completada; prova una actualització i un lot controlat; registre de fallades; obtenir l'acceptació de la botiga. |
| T+1 a T+14 | Reviseu les actualitzacions fallides, les auditories de preus, l'estat de la passarel·la, els bitllets d'assistència, les solucions alternatives del personal, les inversions de promoció, la reelaboració i les proves de sortida d'hipercura. |

El pla de canvi també hauria de coordinar la part sense fil del desplegament. La quantitat de passarel·la, la cobertura, la interferència i el comportament de recuperació depenen de l'arquitectura de comunicació escollida. Veure la comparació deComunicació Bluetooth, Wi-Fi i Sub-GHz ESL.
Decidiu si cal una congelació de preus
Una congelació de preus és una restricció temporal dels canvis de preu o de promoció durant el canvi. Pot simplificar la transició, però no és adequat per a tots els minoristes.
| Una congelació pot ajudar quan | Una congelació pot ser inadequada quan |
|---|---|
| Les etiquetes de paper i els ESL funcionaran junts breument | Els preus canvien contínuament |
| Un gran nombre de productes s'estan vinculant per primera vegada | Els requisits reglamentaris o competitius eviten una congelació |
| L'equip necessita una línia de base d'auditoria estable | El llançament abasta diversos dies de negociació |
| No hi ha cap promoció important programada | La plataforma està dissenyada per processar actualitzacions en directe durant la instal·lació |
Si s'utilitza una congelació, documenteu l'hora d'inici i finalització, els canvis d'emergència permesos, el tractament de les transaccions bloquejades, la seqüència de llançament, els controls de versions i l'auditoria de sincronització final. Els minoristes que utilitzen canvis automatitzats freqüents també haurien de coordinar el canvi amb els seusProcés de preus dinàmics d'ESL.
Gestioneu les etiquetes de paper durant la transició
El pla de desplegament hauria de definir quan s'eliminen les etiquetes de paper existents i quina còpia de seguretat d'emergència continua disponible. Els enfocaments habituals inclouen la substitució de zona-per-zona després de cada auditoria de preus, còpia de seguretat temporal en paper a l'oficina de la botiga o etiquetes de paper només per a accessoris que encara no estan aprovats per a ESL.
La regla clau és senzilla: un prestatge no hauria de presentar dos preus actius en conflicte. Les conseqüències comercials d'un preu de prestatge inconsistent es discuteixen aquè passa quan les visualitzacions de preus són incorrectes.
Quan calculeu els beneficis laborals i de transició, compareu el procés digital complet amb el flux de treball en paper existent. L'anàlisi deetiquetes electròniques de prestatge versus etiquetes de paperproporciona una referència útil.

Definiu procediments de retrocés i continuïtat{0}}empresarial
Un pla de retrocés explica com el minorista contindrà o revertirà un canvi fallit. S'ha de provar abans de la publicació-en lloc d'escriure després d'un incident.
ElGuia de planificació de-contingències del NISTproporciona un marc més ampli per avaluar els requisits de recuperació del sistema, les prioritats i la resiliència operativa.
Possibles desencadenants de retrocés
- Preus de prestatge incorrectes generalitzats;
- Els preus de TPV i ESL no es sincronitzen;
- Producte a gran-escala-per-etiquetar errors d'enllaç;
- Una promoció no pot començar ni acabar correctament;
- La cobertura de la passarel·la és inestable;
- Les transaccions desapareixen sense alertes;
- Els empleats de la botiga no poden realitzar tasques essencials;
- Es produeix un error de seguretat o de control d'accés-;
- El sistema no està disponible sense una ruta de recuperació fiable.

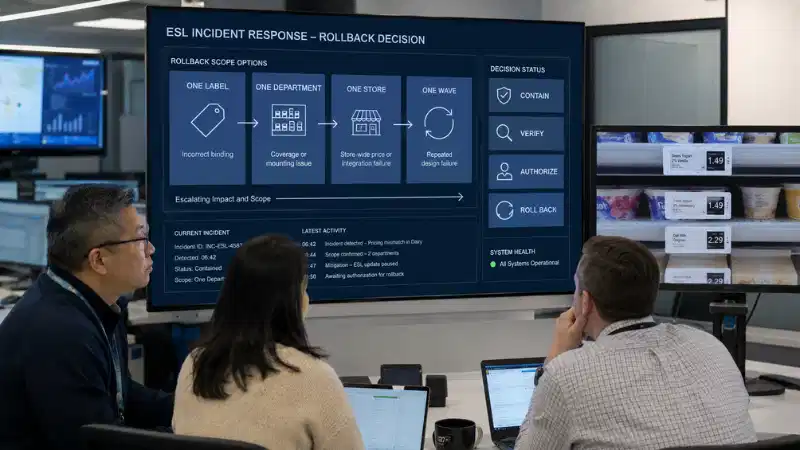

Definiu l'àmbit de retrocés
| Àmbit | Exemple | Autoritat típica |
|---|---|---|
| Una etiqueta | Enquadernació incorrecta o dispositiu danyat | Suport a la botiga |
| Un departament | Problema de muntatge, plantilla o cobertura en una zona | Gestor de botiga i informàtica |
| Una botiga | Integració{0}}de la botiga o fallada del preu | Responsable del programa i propietari de preus |
| Una onada | Falla de disseny repetida a botigues similars | Junta de govern |

La verificació final hauria de demostrar quins preus, plantilles i enllaços s'han restaurat, qui va autoritzar l'acció, quines transaccions correctores s'han emès i si es va reintroduir la còpia de seguretat en paper.
Utilitzeu una matriu de gravetat de defecte
No tots els problemes haurien de bloquejar la propera onada. Un model de gravetat documentat impedeix que els equips tractin els problemes estètics i els clients-enfrontin falles de preu com a equivalent.
| Severitat | Exemple | Resposta requerida | Efecte d'ona |
|---|---|---|---|
| Crític | Preus incorrectes-que s'enfronten al client, pèrdua de transaccions silencioses, violació de la seguretat o cap camí de recuperació | Contenció immediata, escalada executiva i correcció-de la causa arrel | Atura o pausa |
| Alt | Errors d'enllaç repetits, zona de passarel·la inestable o revocació de la promoció fallida | Corregiu abans de l'expansió i torneu a provar | Normalment, pausa |
| Mitjana | Confusió d'entrenament, passos de suport excessius o reelaboració localitzada del muntatge | Assigna el propietari i inclou la correcció a la següent onada | Continuació condicional |
| Baixa | La redacció de la documentació, l'alineació de la plantilla cosmètica o el problema d'inventari que no -bloqueja | Seguiment de l'endarreriment de la millora | Continua |
Creeu un llançament RACI
Les responsabilitats de llançament no haurien de romandre en un "equip de projecte" no definit. Un RACI identifica qui és responsable, responsable, consultat i informat.
R=Responsable, A=Responsable, C=Consultat,=Informat
| Activitat | Informàtica minorista | Operacions de botiga | Proveïdor | Instal·lador | Preus/Marchandising | Taulell d'ajuda | Governança |
|---|---|---|---|---|---|---|---|
| Aprovació de la preparació de la botiga | C | R | C | C | C | I | A |
| Prova d'integració TPV i ESL | A/R | I | C | I | C | I | I |
| Preparació de la passarel·la i la xarxa | A/R | C | C | C | I | I | I |
| Instal·lació i enquadernació d'etiquetes | C | C | C | A/R | I | I | I |
| Validació de preu i promoció | C | R | C | I | A | I | I |
| Envia la decisió-en directe | C | C | C | I | C | I | A/R |
| Triatge d'incidències | C | C | C | I | I | A/R | I |
| Autorització de retrocés | R | C | C | I | R | I | A |
Les responsabilitats del proveïdor, les hores d'assistència, el procés de substitució, la política d'actualització-de programari i els compromisos d'escalada també s'han de reflectir al contracte. La comparació defabricants d'etiquetes de prestatgeries electròniquespot donar suport a l'avaluació primerenca dels proveïdors.

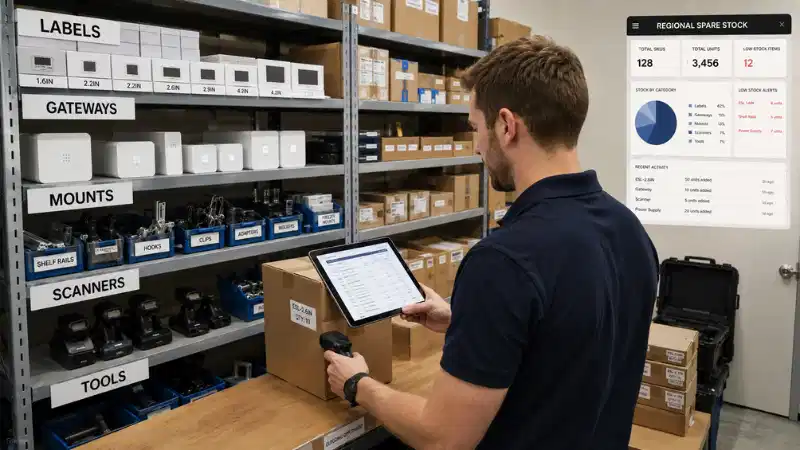

Planifiqueu etiquetes de recanvi i estoc de recanvi
Un estoc de recanvi insuficient pot deixar les etiquetes danyades o que falten sense resoldre. Un estoc excessiu pot crear un inventari no utilitzat quan canvien els models, les plantilles o els estàndards de muntatge.
Requisit inicial de recanvi=Etiquetes instal·lades × Tarifa de recanvi de planificació + Previsió de nous-Demanda de SKU + Cartera de substitucions coneguda + Stock de seguretat
Aquesta és una fórmula de planificació, no un referent universal. La tarifa de recanvi ha de reflectir la mida de l'etiqueta, el format de la botiga, l'exposició a danys, la refrigeració, el termini de lliurament del proveïdor, l'objectiu del servei, els canvis previstos en l'assortiment, la capacitat de transferència entre botigues i el risc d'obsolescència del model.
L'inventari de recanvi pot incloure
- Etiquetes per model, mida i color;
- Passarel·les i fonts d'alimentació;
- Rieles, ganxos, clips i adaptadors;
- Congeladors i muntatges refrigerats;
- Dispositius d'enquadernació o d'escaneig;
- Bateries de recanvi si escau;
- Eines d'instal·lació i diagnòstic.
Un minorista pot mantenir estoc d'emergència a cada botiga, reserves regionals per a substitucions habituals i estoc central per als models de -freqüència més baixa. El disseny hauria d'equilibrar la velocitat de substitució amb el control d'inventari.

Entrenar diferents rols per a diferents tasques
No n'hi ha prou amb una sessió de formació genèrica. Els associats de la botiga, els gestors, els equips informàtics, els equips de preus, els serveis d'ajuda i els instal·ladors tenen responsabilitats diferents.
| Rol | Competència requerida |
|---|---|
| Soci de botiga | Inspeccioneu, lligueu, moveu i substituïu una etiqueta |
| Responsable de departament | Verifica els preus, les promocions i les excepcions locals |
| Gestor de botiga | Aprovar accions locals i escalar els problemes crítics |
| Informàtica minorista | Superviseu les interfícies, les passarel·les, les cues, l'accés i la recuperació |
| Preus i marxandatge | Controleu les dades del producte, les plantilles, les promocions i les correccions |
| Taulell d'ajuda | Classificar les incidències, recopilar proves i dirigir correctament els casos |
| Operacions regionals | Reviseu la preparació de la botiga i el rendiment de les onades |
| Instal·lador | Seguiu els estàndards de muntatge, enquadernació, proves i documentació |
La formació s'ha de mesurar a través de la realització de les tasques en lloc de l'assistència sola. Els empleats han de demostrar que poden reconèixer una actualització fallida, corregir un problema bàsic de vinculació, substituir un dispositiu, verificar una promoció i augmentar un incident amb la informació de transacció, etiqueta, producte, botiga i hora necessària.
Executeu un centre de comandament Go-Live
Per a les primeres onades o botigues complexes, un centre de comandament en directe-temporal crea un canal de decisió i comunicació.
Participants recomanats
- Responsable del programa o llançament;
- Propietari d'integració i informàtica minorista;
- Representant d'operacions de la botiga{0};
- Propietari de preus o comercialització;
- Responsable tècnic del proveïdor;
- cable d'instal·lació;
- -Responsable del servei d'ajuda;
- Responsable regional.

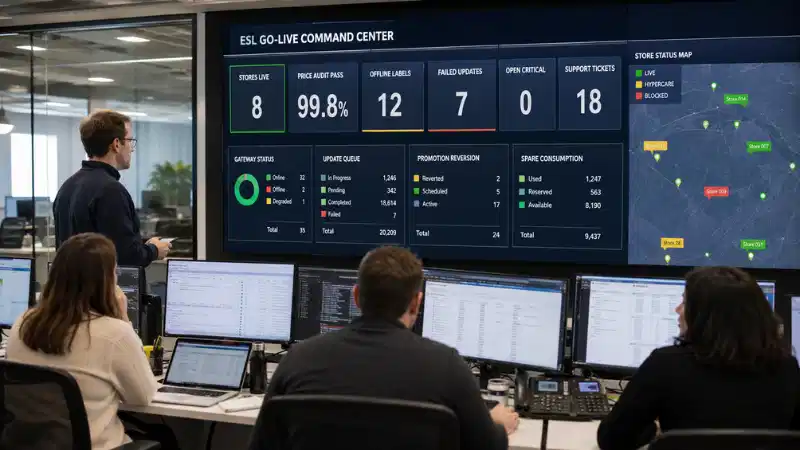

Què controla el centre de comandaments
- Les botigues van començar, es van completar, es van bloquejar i es van revertir;
- Etiquetes instal·lades i enquadernades;
- Preu{0}}índex de superació de l'auditoria;
- Etiquetes fora de línia i estat de la passarel·la;
- Actualitzacions fallides i retardades;
- Obriu defectes crítics i alts;
- Activació i reversió de la promoció;
- Bitllets de suport i temps de resposta;
- Consum d'estoc de recanvi-;
- Anar, posar en pausa o revertir les decisions.
Durant la publicació-en directe, l'equip pot reunir-se en punts de control fixos, com ara abans de la instal·lació, després de cada departament, després de la primera actualització per lots i abans del tancament-de la botiga. Cada decisió material ha de registrar el temps, l'evidència, el propietari de la decisió i l'acció de seguiment-.
Crear un pla d'hipercura mesurable
Hypercare és un període temporal de seguiment i assistència millorats després que una botiga es posa en funcionament. El seu propòsit és detectar problemes operatius primerencs abans que els empleats creïn solucions manuals permanents.
La guia del llocerrors comuns d'actualització d'ESLpot ajudar a definir categories d'incidències per a la cua d'hipercura.
Tauler de control d'Hypercare
| Mesura | Per què importa |
|---|---|
| Etiquetes fora de línia | Identifica problemes amb el dispositiu, la cobertura i l'alimentació |
| Actualitzacions fallides o retardades | Mostra si les transaccions de preus arriben al prestatge |
| Preu{0}}taxa de superació de l'auditoria | Protegeix el resultat-de cara al client |
| Enquadernacions incorrectes | Revela errors d'instal·lació i{0}}procés dels empleats |
| Profunditat de la cua i actualització pendent més antiga | Detecta problemes de capacitat i recuperació |
| Errors en la reversió de la promoció | Identifica els preus promocionals caducats que romanen actius |
| Entrades de suport per botiga | Mesura la dificultat operativa |
| Reelaboració de la instal·lació | Mostra problemes de muntatge i qualitat |
| Consum de recanvi | Comprova els supòsits de substitució i d'inventari |

Les pràctiques de retenció i investigació de registres haurien de donar suport a la reconstrucció d'incidents. ElGuia NIST per a la gestió de registres de seguretat informàticaofereix una orientació més àmplia sobre el desenvolupament i el manteniment dels processos de gestió-de registres empresarials.
Criteris il·lustratius de sortida de la hipercura
- Zero incidents crítics no resolts;
- Les auditories de preus compleixen el llindar aprovat durant un període estable definit;
- No es detecta cap pèrdua d'actualització silenciosa;
- Les actualitzacions fallides són visibles, són propietat i dins de l'objectiu de resposta;
- El volum-del bitllet d'assistència és igual o inferior al llindar-de l'estat estacionari;
- Els empleats de la botiga realitzen tasques rutinàries sense l'assistència de l'equip del projecte-;
- S'han eliminat el paper temporal o les solucions manuals;
- La titularitat ha passat al model de suport permanent.
Hypercare hauria d'acabar quan l'evidència afavoreixi la transició, no només perquè hagin passat catorze dies.
Protegiu l'accés, el seguiment i la recuperació
El llançament introdueix nous comptes d'usuari, eines d'enllaç mòbil, passarel·les, API, accés al suport i permisos administratius. La seguretat ha de formar part de la preparació i la transició en lloc d'una tasca posterior al-llançament.
ElMarc de ciberseguretat NIST 2.0ofereix una estructura àmplia per governar, identificar, protegir, detectar, respondre i recuperar-se del risc de ciberseguretat.
Com a mínim, comproveu:
- Accés-basat en rols i privilegis mínims;
- Autenticació multi-factor quan s'admet;
- Emmagatzematge i rotació de credencials de l'API;
- Eliminació de comptes d'instal·lador temporals;
- Registre de preus, plantilles, enquadernació i accions de retrocés;
- Controls d'aprovació per a canvis massius;
- Regles d'accés remot-del proveïdor;
- Procediments de còpia de seguretat, recuperació i escalada.
Mesura el rendiment del llançament per botiga i Wave
| KPI | Què Mesura |
|---|---|
| Etiquetes instal·lades per-hora de tripulació | Productivitat de la instal·lació |
| Precisió de l'enllaç per primera-vegament | Qualitat del producte-a-configuració de l'etiqueta |
| Taxa de reelaboració de la instal·lació | Muntatge i qualitat del procés |
| Preu{0}}taxa de superació de l'auditoria | Precisió-de cara al client |
| Primer{0}}intent d'actualització correcta | Fiabilitat de la xarxa i del dispositiu |
| Temps d'actualització mitjà i P95 | Rendiment de finalització típic i de-cua llarga |
| Temps per a les operacions estables | Amb quina rapidesa una botiga surt de la hipercura |
| Entrades de suport per botiga | Dificultat operativa i demanda de suport |
| Tasca d'assoliment-de la tasca d'entrenament | Preparació dels empleats |
| Consum de recanvi | Hipòtesis de danys i inventaris |
| Incidències crítiques obertes | Si la següent onada pot continuar |
| Cost per etiqueta instal·lada | Eficàcia de costos de desplegament |
El rendiment d'actualització de la pantalla s'ha de separar del processament del backend, el retard de la cua i la transmissió de passarel·la. Vegeu l'explicació deFreqüències d'actualització d'ESL i rendiment de visualització.
Informeu els resultats per arquetip de botiga, regió, equip d'instal·lació, tipus d'aparell, model d'etiqueta, zona de passarel·la i onada de llançament. Una mitjana-ample de la cadena pot amagar un tipus de botiga feble o un equip amb una taxa de retreball elevada.
Preneu una decisió d'ona formal
| Decisió | Quan utilitzar-lo |
|---|---|
| Continua | Es compleixen els criteris de sortida, no hi ha cap problema crític i les properes botigues estan a punt |
| Continuar amb les correccions | El disseny és vàlid, però calen canvis de formació, muntatge, suport o documentació |
| Pausa | Un problema important de preu, integració, xarxa, seguretat o suport requereix correcció i prova de nou |
| Redissenyar l'arquetip | L'estàndard aprovat falla repetidament per a un tipus de botiga concret |
| Retrocés | El client-que s'enfronta al risc operatiu o el risc operatiu no es pot controlar durant la transmissió-actual |

Una puntuació total alta mai no hauria d'anul·lar una fallada crítica de preus, seguretat o recuperació no resolta.
Escenari de desplegament compost il·lustratiu
L'exemple següent és un escenari de planificació compost, no una reclamació de client amb nom.
Un minorista proposa una segona onada de producció que contingui vuit supermercats. Tots vuit han superat la validació bàsica de dades, però tres inclouen amplis departaments de congelació. El pla del projecte assumeix les mateixes taxes de muntatge i productivitat utilitzades a la primera onada.
Durant la primera instal·lació-del congelador, l'equip descobreix que l'adaptador aprovat es solta durant la reposició. La instal·lació s'alenteix, augmenta la reelaboració i la tripulació consumeix la majoria dels muntatges de recanvi regionals. Al mateix temps, l'equip d'assistència està gestionant preguntes vinculants no resoltes de dues botigues que han sortit recentment-en publicació.
La decisió correcta és no continuar perquè finalment es va obrir la primera botiga. L'equip de govern ha de:
- Posa en pausa les instal·lacions restants-del congelador;
- Continueu només amb les botigues que utilitzen el disseny estàndard de l'aparell validat;
- Proveu un muntatge de congelador revisat en condicions normals de reposició i neteja;
- Actualitzar la llista de materials de l'arquetip i el supòsit de productivitat de la instal·lació;
- Recalcular l'estoc de recanvi i la capacitat d'ona;
- Completa l'hipercura per a les botigues obertes abans de reiniciar el grup en pausa.
Aquesta decisió evita que un defecte local es copiï a diverses botigues.
Evidència requerida a l'informe de llançament
Cada informe d'ona ha d'incloure:
- Botigues i arquetips inclosos;
- Estat de preparació abans del desplegament;
- Etiquetes instal·lades, passarel·la i quantitats de muntatge;
- Temps d'instal·lació previst i real;
- Auditoria{0}}de preus i resultats d'actualització;
- Defectes d'unió, muntatge i xarxa;
- Gravitat del defecte i estat de la causa-arrel;
- Bitllets de suport i temps de resolució;
- Finalització de la formació i resultats de les tasques;
- Consum d'estoc de recanvi-;
- Estat de sortida d'Hipercura;
- Accions correctores per a la propera onada;
- La decisió formal de continuar, corregir, aturar, redissenyar o retrocedir.
Les proves de suport poden incloure formularis de preparació, fotografies d'instal·lació, registres de transaccions, informes de passarel·la, resultats d'auditoria, avaluacions de formació, tiquets d'assistència i documents{0}}de tancament de la botiga.
Preguntes freqüents
P: Com s'han d'establir els llindars d'acceptació per a un pilot d'ESL?
R: Els llindars d'acceptació s'han d'aprovar abans de la prova i basats en el risc de preus, els requisits de nivell de servei-intern, el rendiment actual de les etiquetes en paper-, els compromisos amb els proveïdors, el format de la botiga i les regles de preus aplicables. Els llindars d'exemple d'un altre minorista s'han de tractar com a referències de planificació més que com a estàndards universals. Els errors crítics, com ara un preu de venda incorrecte o una pèrdua de transaccions silencioses, normalment s'han de tractar com a portes de llançament separades en lloc de calcular-se la mitjana en una puntuació global.
P: Els resultats pilot d'ESL haurien d'utilitzar mesures mitjanes o percentils?
R: Utilitzeu tots dos. La mitjana mostra el rendiment típic, mentre que P95 indica el temps en què es van completar el 95% de les actualitzacions o incidències mesurades. Només les mitjanes poden amagar un petit nombre de retards greus. L'informe pilot també hauria d'enumerar per separat els valors màxims, les transaccions fallides i les excepcions no resoltes.
P: Com s'ha d'auditar la precisió dels preus durant una prova pilot d'ESL?
R: Compareu la visualització del prestatge físic amb el registre d'origen aprovat i verifiqueu l'identificador del producte, el preu de venda, el preu unitari quan sigui necessari, el preu de promoció, les dates d'entrada en vigor, la moneda i la descripció del producte. Utilitzeu la validació completa per a esdeveniments de promoció crítics on mostreig aleatori estratificat i pràctic per a auditories rutinàries. Els resultats s'han de separar per departament, tipus d'aparell, mida de l'etiqueta, tipus d'actualització, estat de promoció i zona sense fil.
P: Què hauria de bloquejar automàticament el desplegament d'etiquetes de prestatgeria electrònica?
R: Els errors crítics no resolts haurien de bloquejar el llançament fins i tot quan la puntuació total de KPI sigui alta. Alguns exemples inclouen preus de prestatge incorrectes, revocacions de promocions fallides, pèrdua silenciosa o duplicació de transaccions de preus, canvis de preus no autoritzats, errors que no es detecten de manera fiable i fluxos de treball rutinaris que no es poden completar sense la intervenció repetida del proveïdor.
P: Un pilot d'ESL pot representar totes les botigues d'una cadena minorista?
A: No sempre. Un pilot pot ser suficient quan les botigues tenen dissenys, accessoris, sistemes, volums d'actualització i processos operatius similars. Les cadenes amb formats de botigues materialment diferents poden necessitar arquetips pilot separats. Una botiga de conveniència compacta, un supermercat gran, una farmàcia i una ubicació d'estil de magatzem-poden tenir diferents riscos de cobertura, muntatge, flux de treball i integració sense fil.
P: Qui hauria de ser propietari dels KPI pilot d'ESL?
R: La propietat s'ha de dividir segons la font de l'evidència. Les operacions minoristes poden tenir mesures de mà d'obra i de flux de treball, les TI poden tenir els resultats d'integració i seguiment, la comercialització pot aprovar plantilles i comportament de promoció, les finances poden validar els supòsits de costos i la direcció de la botiga pot avaluar la realització de les tasques dels empleats. Cada KPI hauria de tenir un propietari nomenat responsable de la qualitat de les dades, l'aprovació del llindar i la signatura-final.
P: Com s'han de provar les actualitzacions ESL fallides?
R: Creeu errors controlats amb hores d'inici conegudes. Alguns exemples inclouen desconnectar una passarel·la, aturar una connexió d'integració, enviar un registre d'origen no vàlid, eliminar una etiqueta o crear una vinculació incorrecta controlada. Verifiqueu el temps de l'alerta, els reintents automàtics, la classificació d'excepcions, l'escalada, la recuperació, els registres d'auditoria i l'estat final de la plataforma. Una fallada que es corregeix però mai detectada per la plataforma no s'ha de considerar una prova reeixida.
P: Quines proves hauria de proporcionar un proveïdor d'ESL després del pilot?
R: Sol·liciteu registres d'esdeveniments exportats, registres de confirmació d'actualització, regles de reintent, resultats de recuperació d'integració, troballes de cobertura de passarel·la, documentació de rols i permisos, materials de formació, compromisos de resposta d'assistència, termes de garantia, recomanacions de-dispositius de recanvi i una arquitectura de llançament per a volums de botigues més grans. Les declaracions informals no han de substituir proves mesurables o compromisos contractuals.
P: Com pot un minorista determinar si l'estalvi de mà d'obra és real?
R: Mesureu el canvi net de mà d'obra en lloc de només el treball eliminat del procés d'etiqueta{0}}en paper. Resteu la supervisió d'ESL, la gestió d'excepcions, la tornada a l'enquadernació, el manteniment de plantilles, la substitució del dispositiu i el temps d'assistència informàtica de la càrrega de treball de l'etiqueta-de paper de referència. Enregistreu hores per rol i departament perquè l'estalvi de mà d'obra de la botiga es pot compensar amb un treball addicional per als equips de suport o informàtica central.
P: Què hauria de passar quan un departament falla però la puntuació global del pilot passa?
R: No aproveu un llançament incondicional basat només en la mitjana-de la botiga. Identifiqueu el departament que ha fallat, classifiqueu la causa arrel, corregiu el problema de xarxa, de muntatge, de plantilla, de flux de treball o d'integració i repetiu les proves afectades. El desplegament només pot continuar a les àrees validades quan el pla de desplegament les separa clarament de les condicions que encara requereixen reparació.
Menjar final
Un desplegament d'etiquetes de prestatge electrònic és una transformació operativa controlada que inclou dades, preus, xarxes, accessoris, logística, empleats, proveïdors, suport i govern.
Els plans de desplegament més sòlids classifiquen les botigues en arquetips repetibles, verifiquen la preparació amb evidència, les ones de mida segons la capacitat d'instal·lació i suport, controlen el canvi i la reducció, defineixen la responsabilitat mitjançant un RACI, entrenen cada funció, mantenen l'estoc de recanvi planificat i mantenen les botigues en hiperatenció fins que es compleixin els criteris de sortida mesurables.
Cada ona hauria de millorar l'estàndard abans que es repeteixi a una escala més gran. Quan apareix un defecte local, el minorista hauria d'aturar o redissenyar l'arquetip afectat en lloc de reproduir la mateixa debilitat a tota la cadena.
Amb criteris d'entrada disciplinats, drets de decisió, controls de recuperació i informes de rendiment, els minoristes poden utilitzar els ESL perracionalitzar les operacions minoristessense sacrificar la precisió dels preus, el control operatiu o el suport de la botiga.
